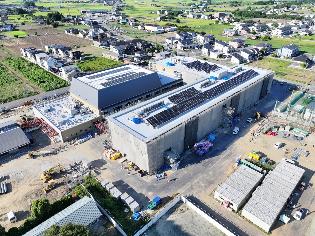

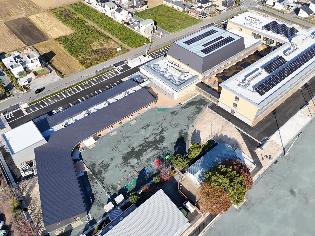

第1期再編小学校等(明和北小学校・ささふえこども園・放課後児童クラブ)整備事業進捗状況

 パース01  パース02

  明和町では、北部に位置する大淀小学校、上御糸小学校及び下御糸小学校の3小学校を統合し、これに加えて斎宮小学校区の一部である北野、クィーンヒルズ、東野及び平尾の4地区を校区とする新小学校と放課後児童クラブ、ささふえ保育所の移転園である認定こども園について、令和8年4月の開校・開園に向けて整備を進めています。
随時、進捗状況を現場写真と共に更新していきます。

明和北小学校内装イメージパース(PDFファイル:3.7MB)

ささふえこども園内装イメージパース(PDFファイル:2.2MB)

※現時点での完成イメージであり、実際の仕上がりと異なる場合があります。

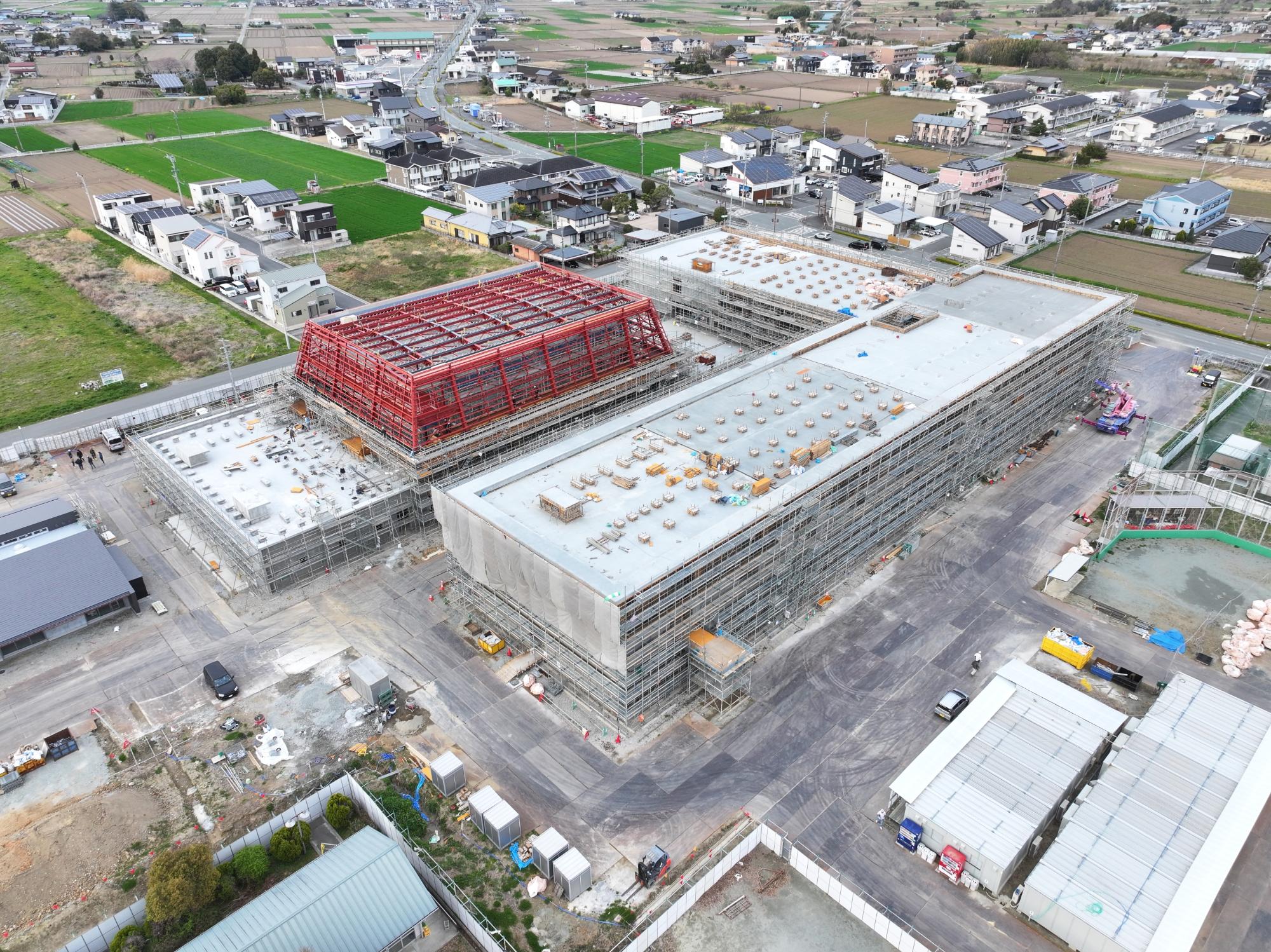

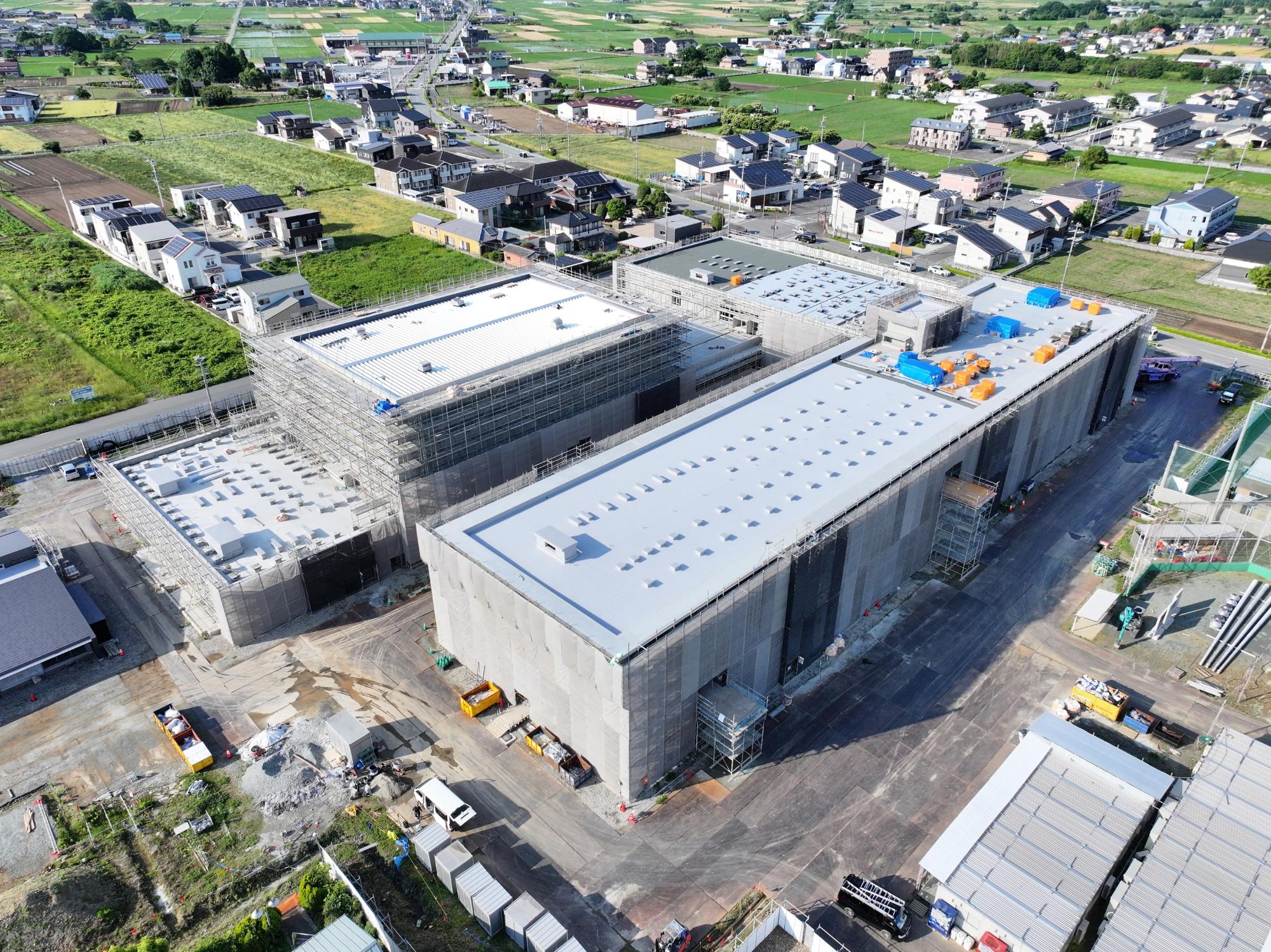

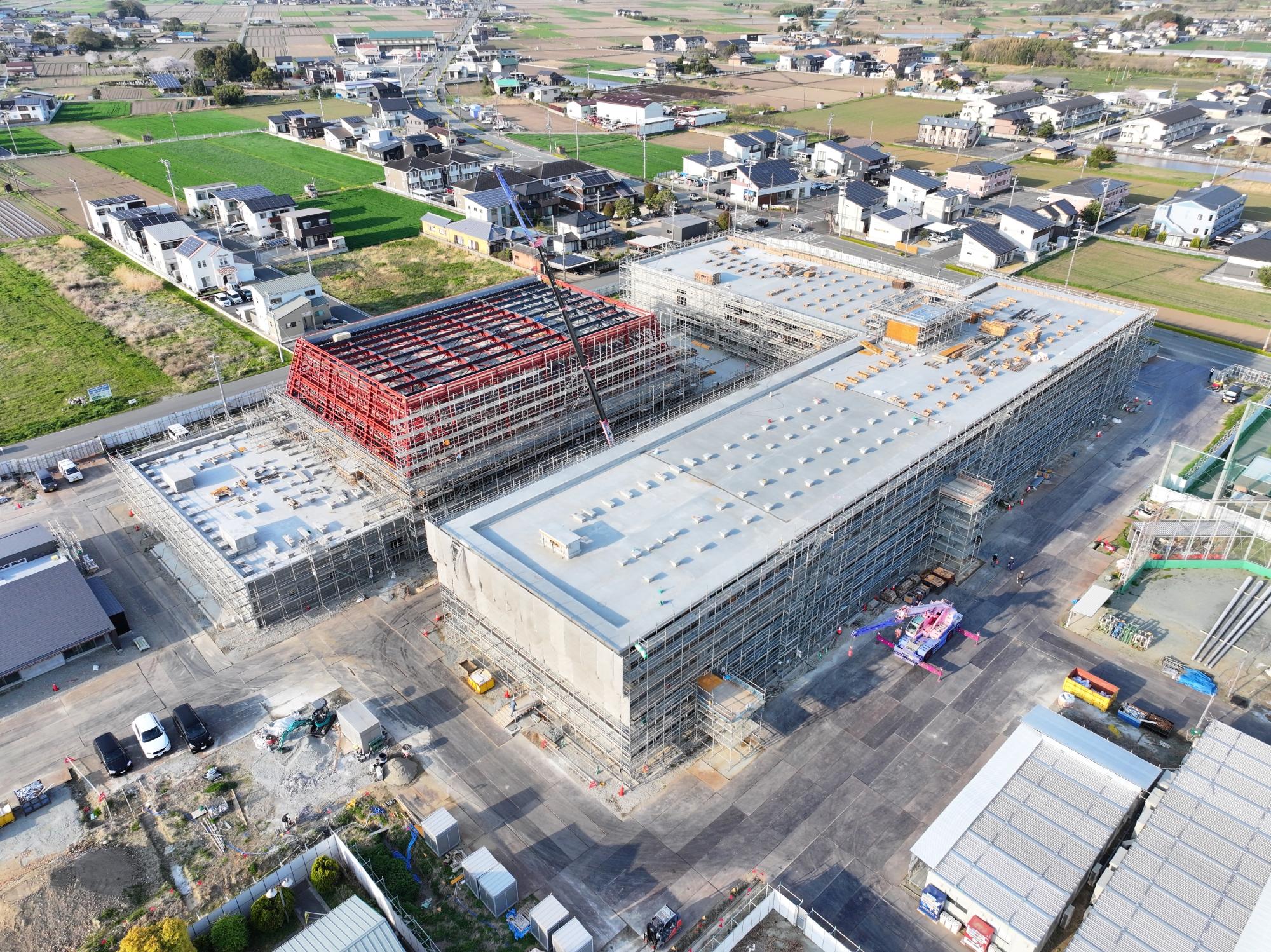

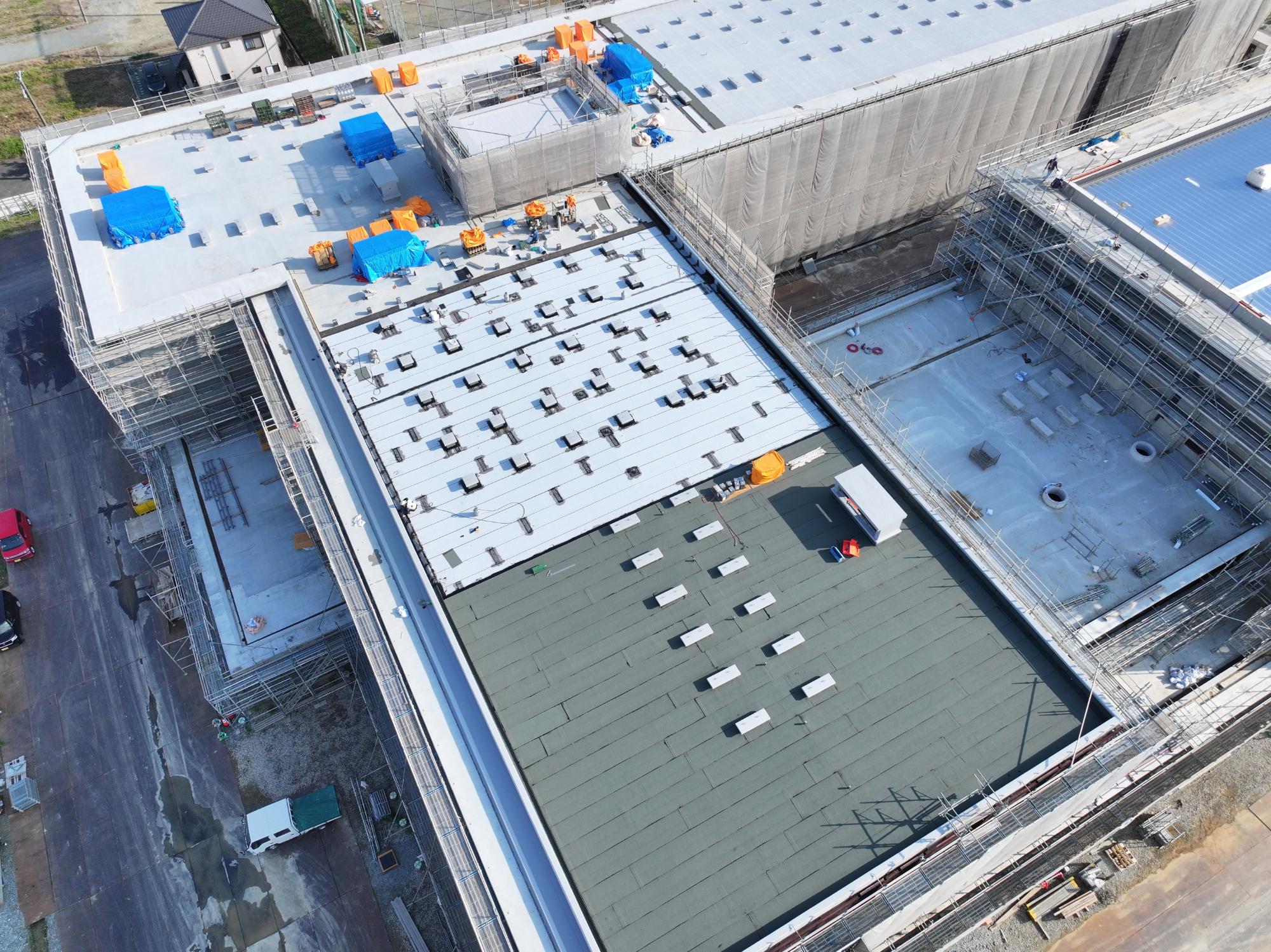

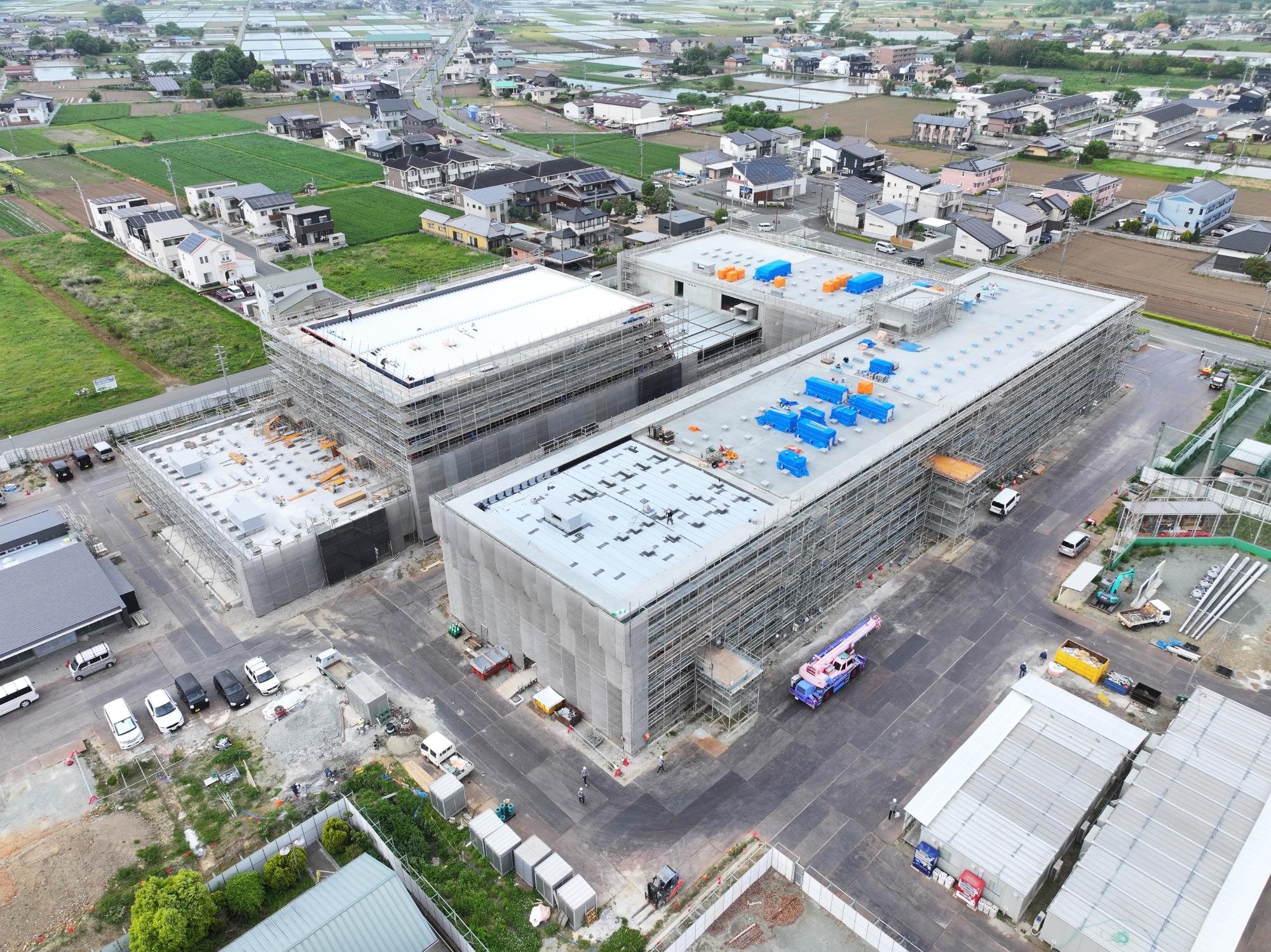

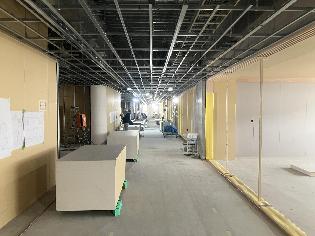

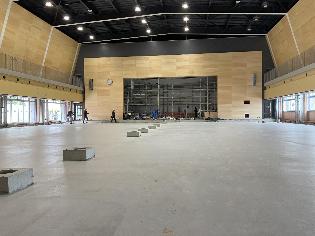

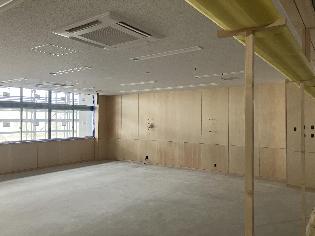

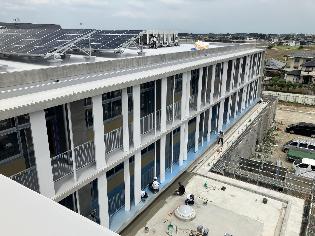

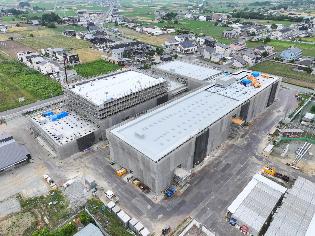

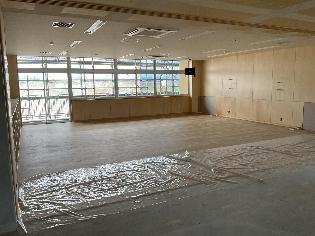

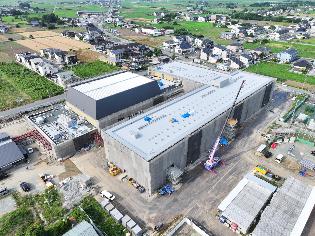

工事進捗のお知らせ(令和7年6月16日)

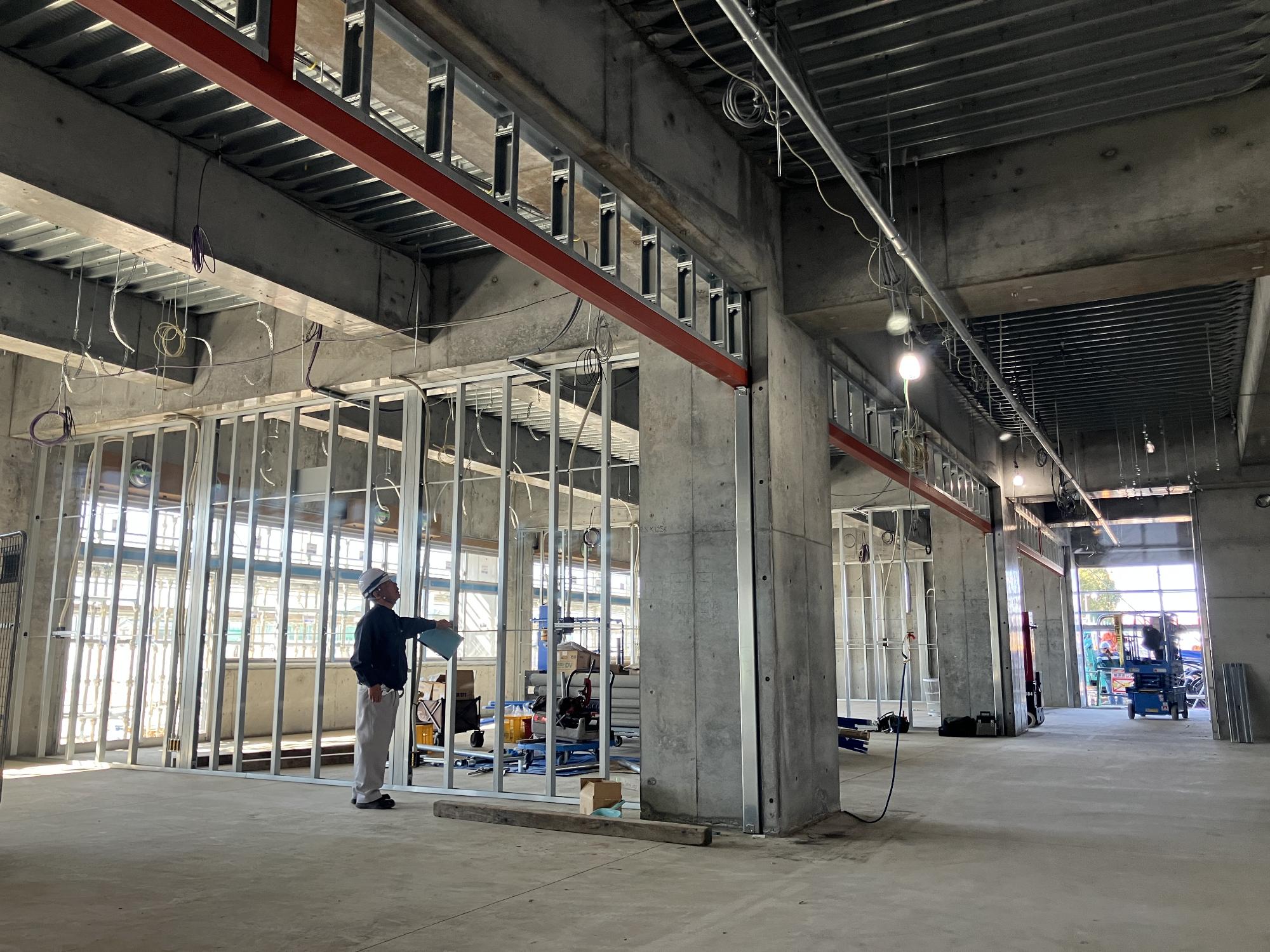

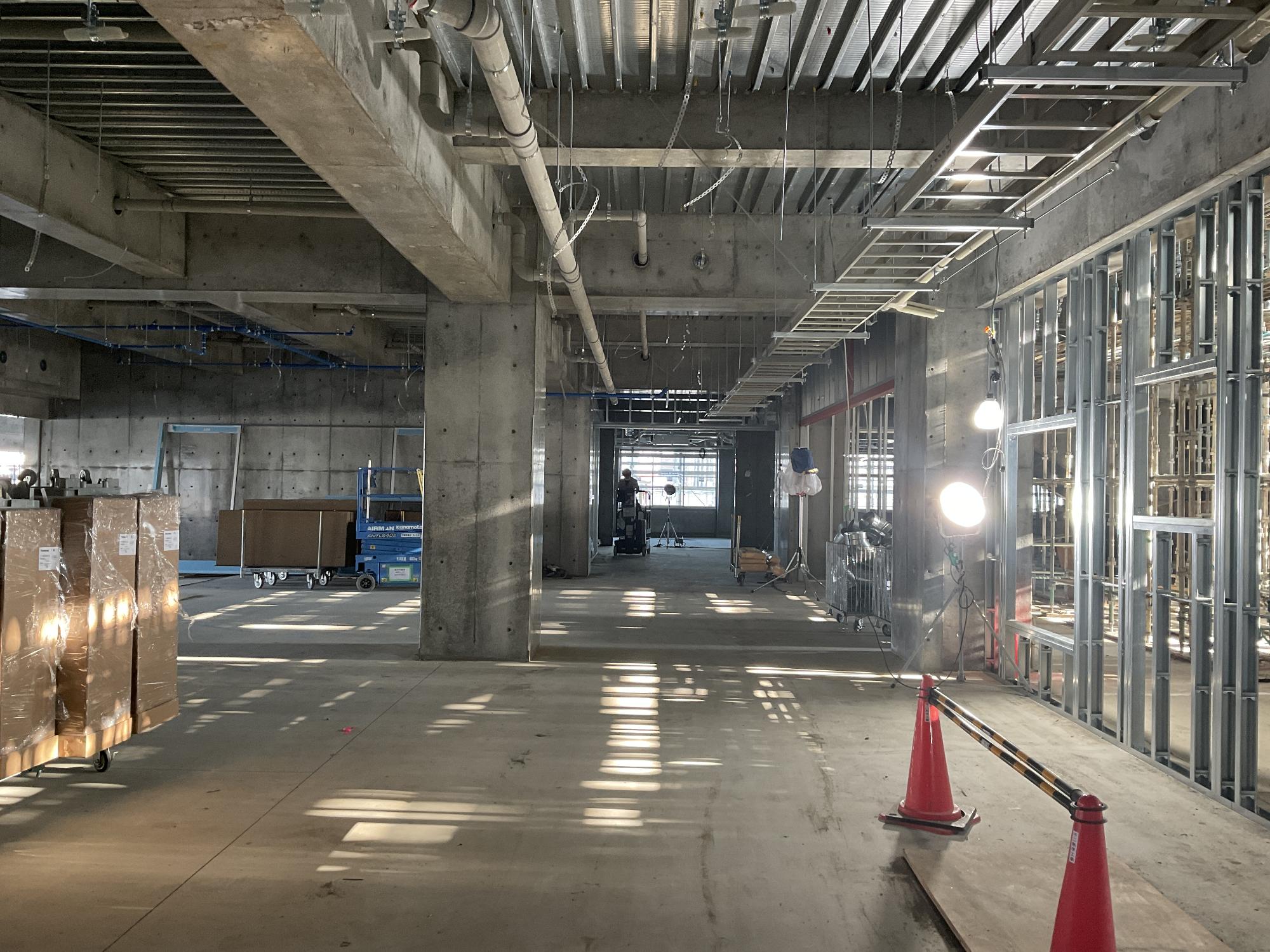

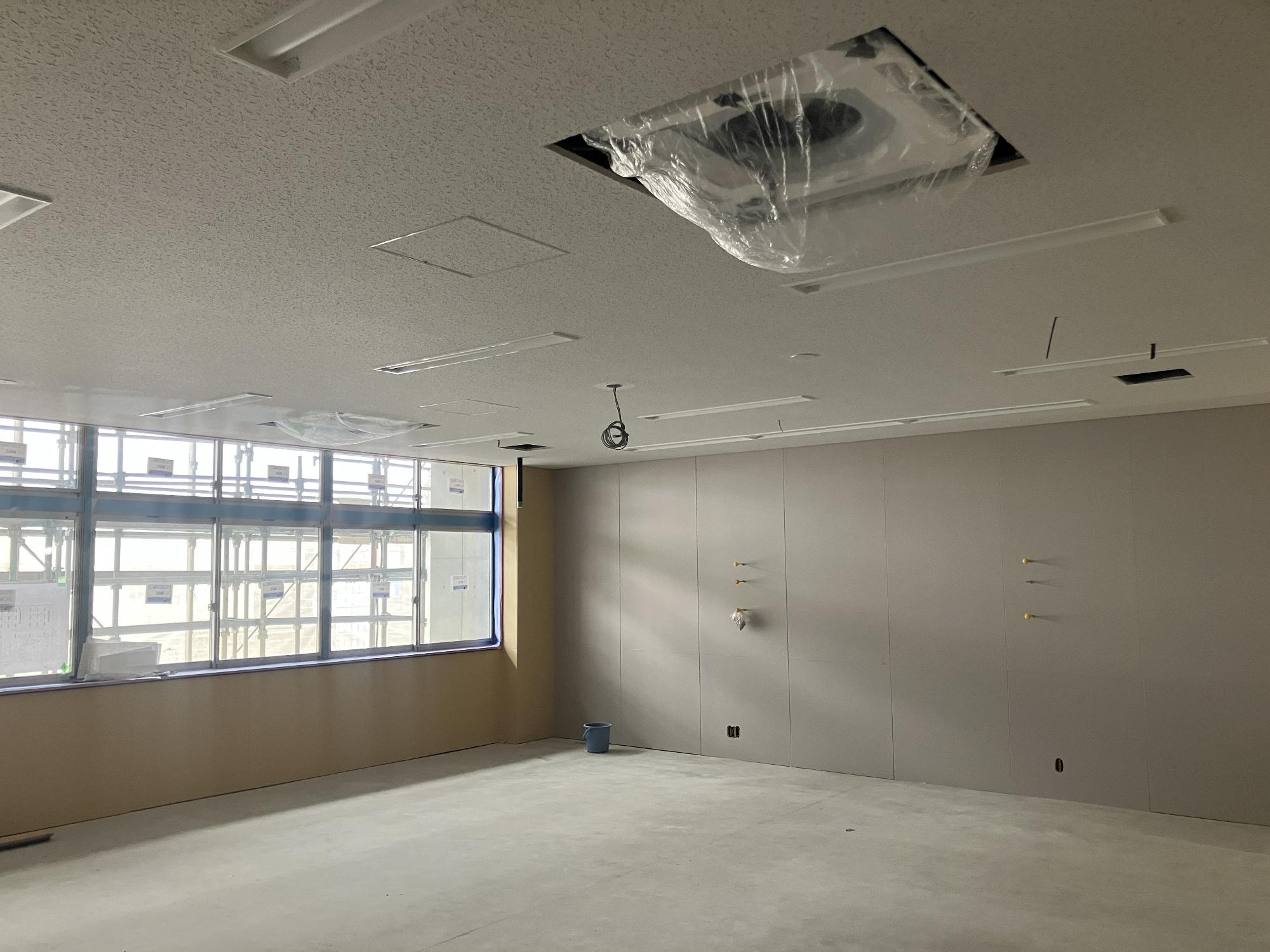

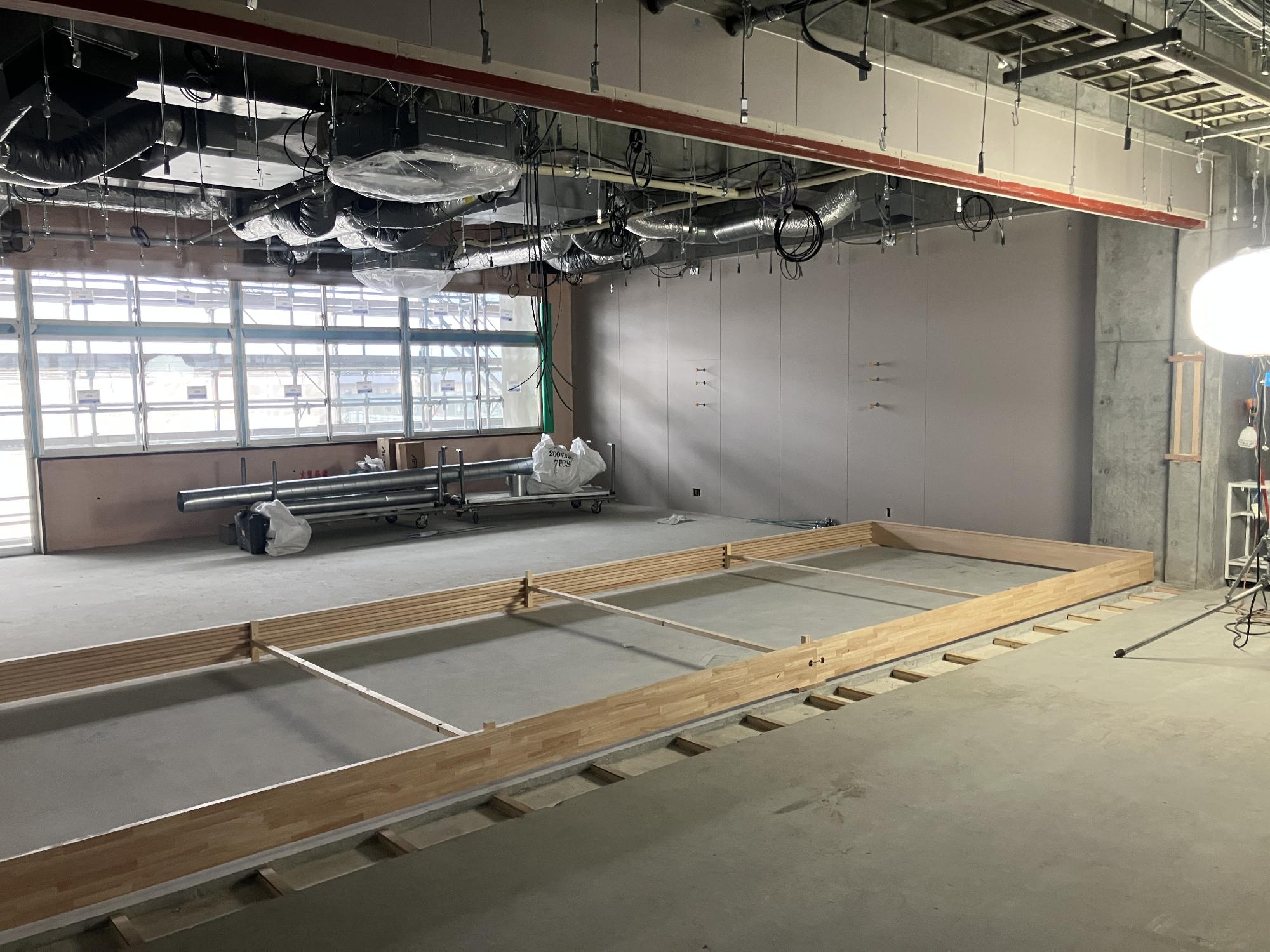

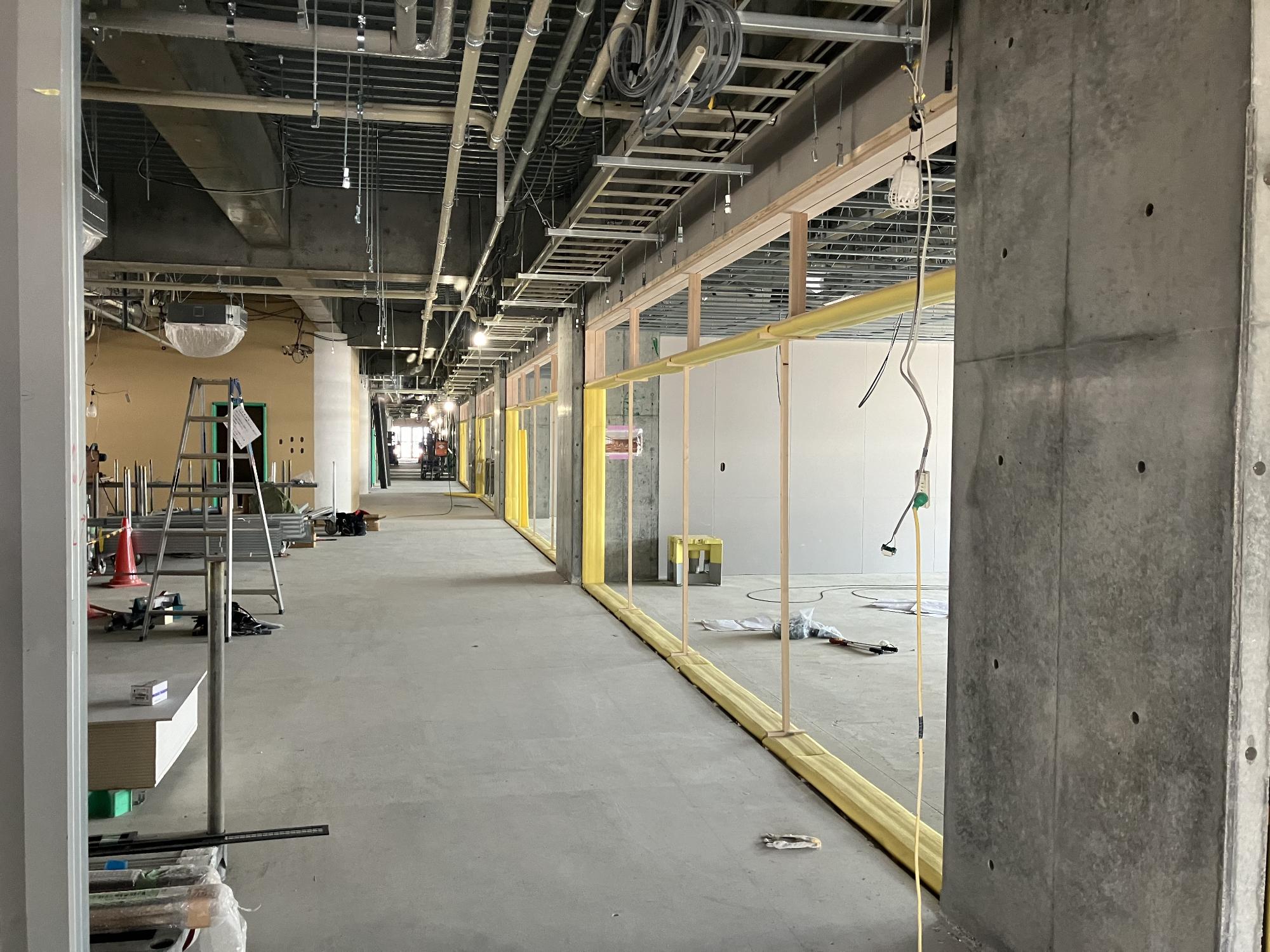

各階では、木製建具の取付や、天井ボード貼りなどの作業が進んでいます。

また、屋上では周辺環境に配慮した工法で防水工事の作業を行っています。






工事進捗のお知らせ(令和7年5月12日)

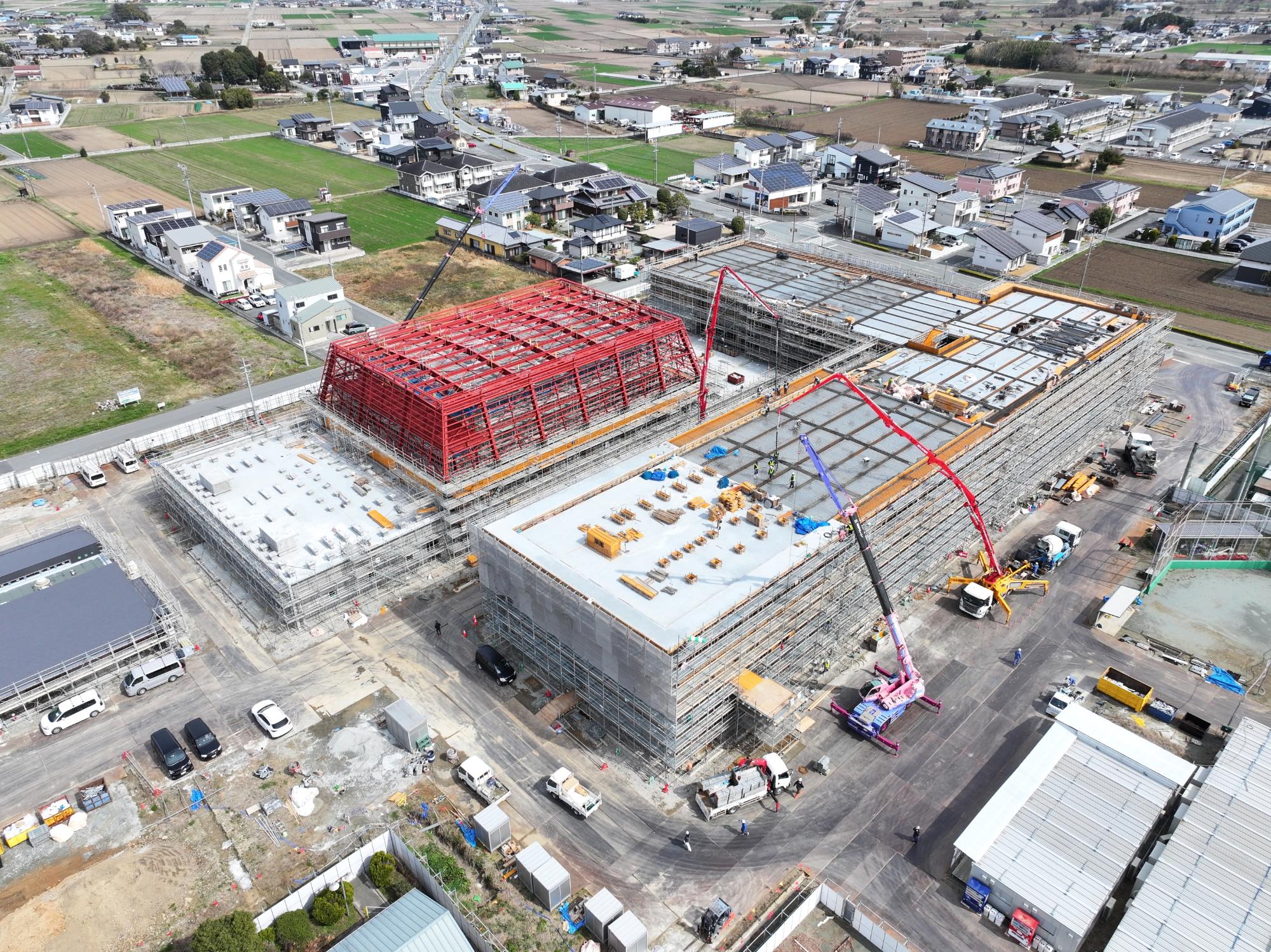

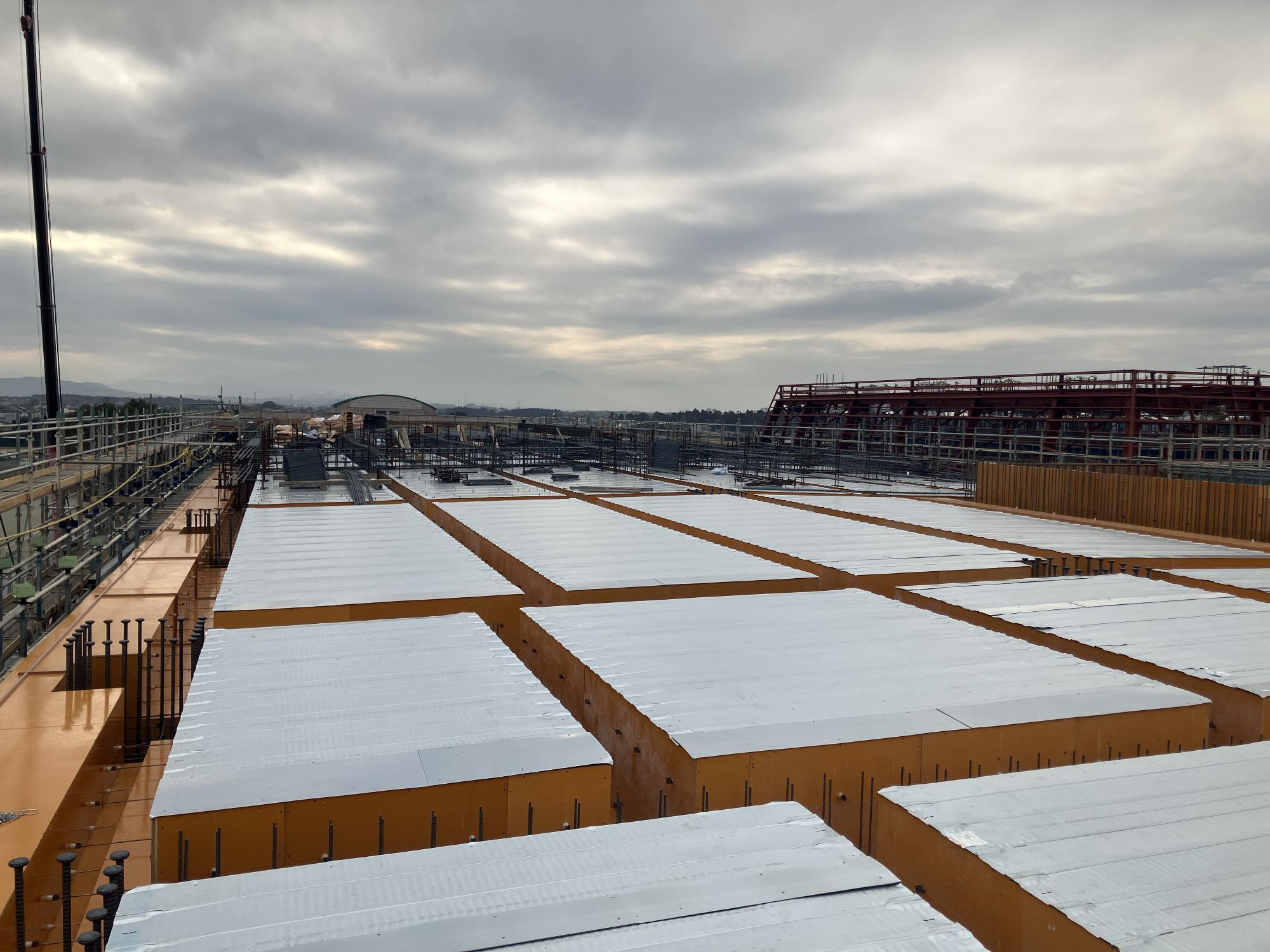

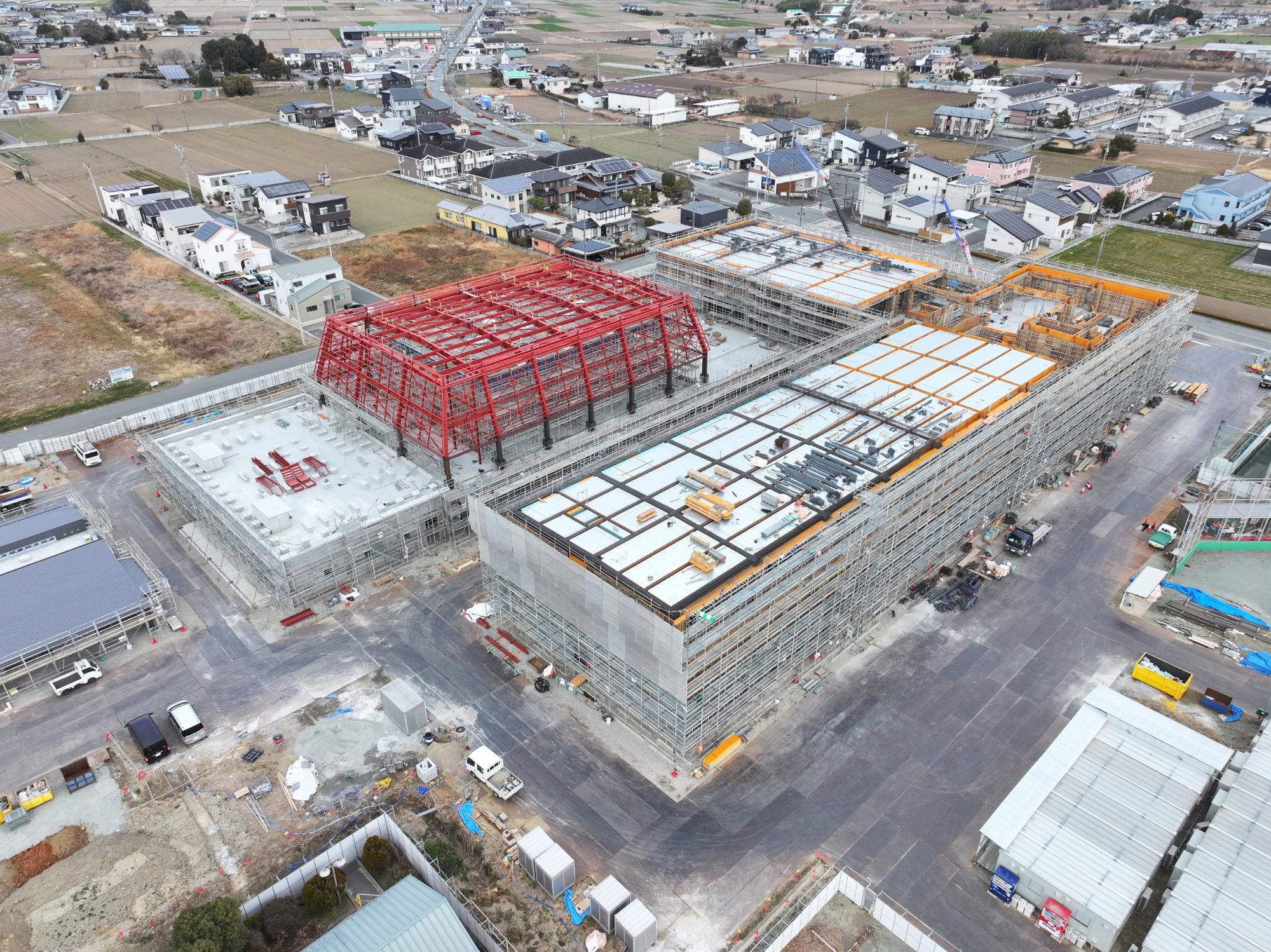

体育館の足場組立が終わり屋根が出来ました。

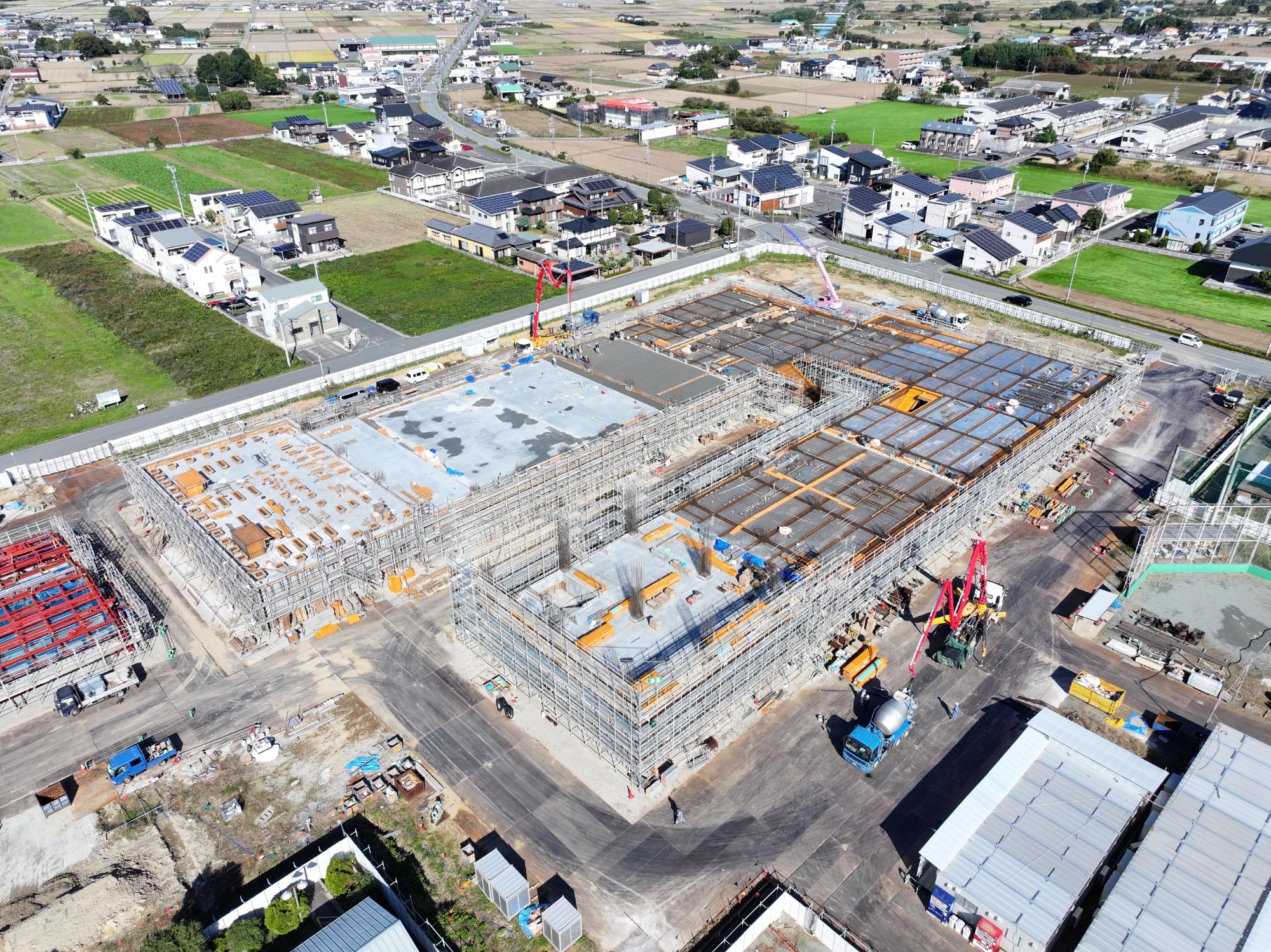

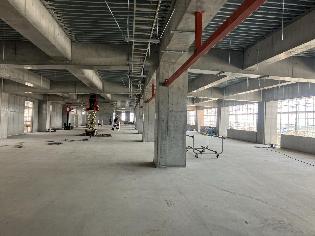

3階では型枠脱型作業が終わり、1階では教室の木製建具の取付が始まりました。




  meiwakita1



工事進捗のお知らせ(令和7年4月18日)

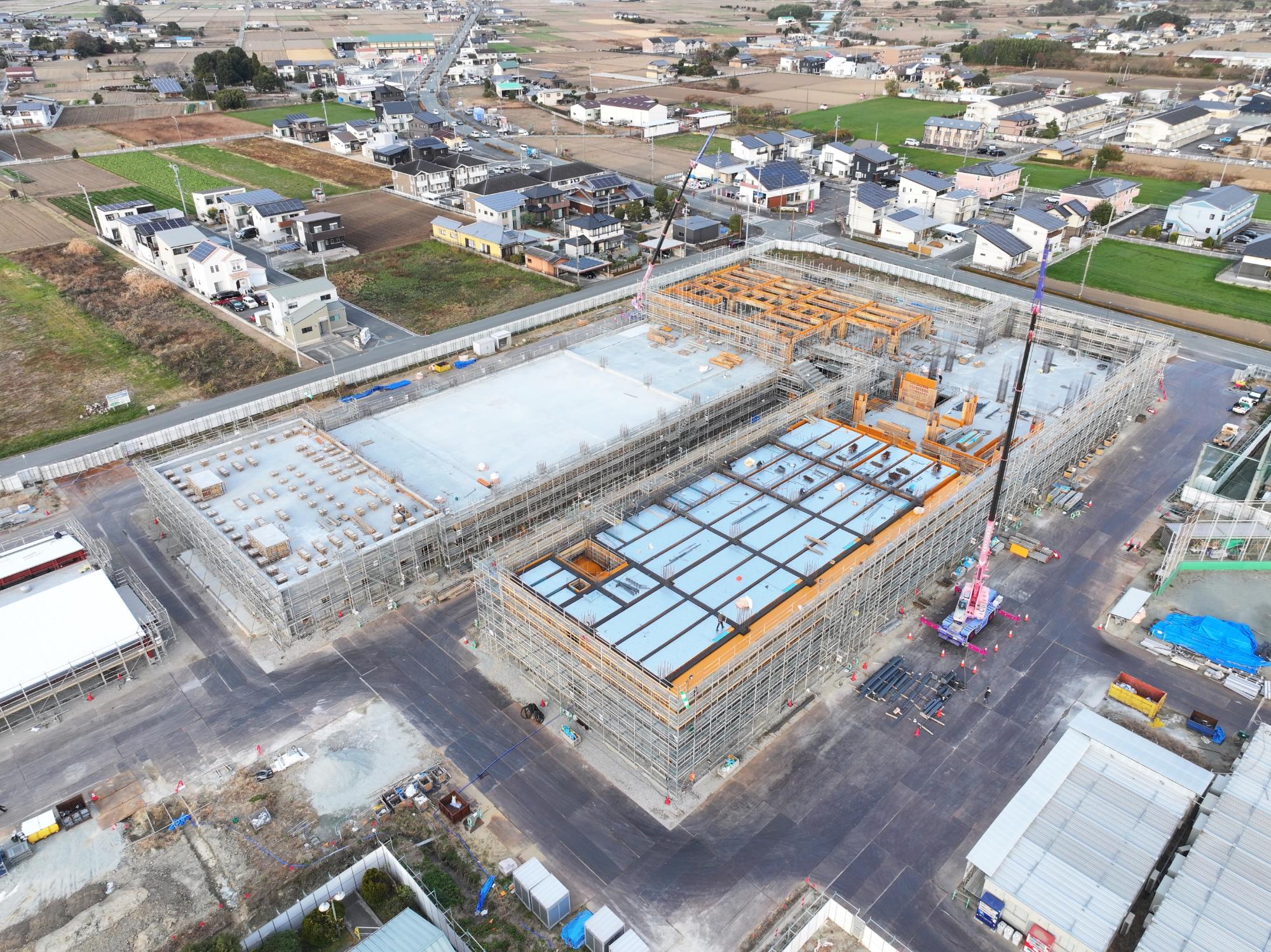

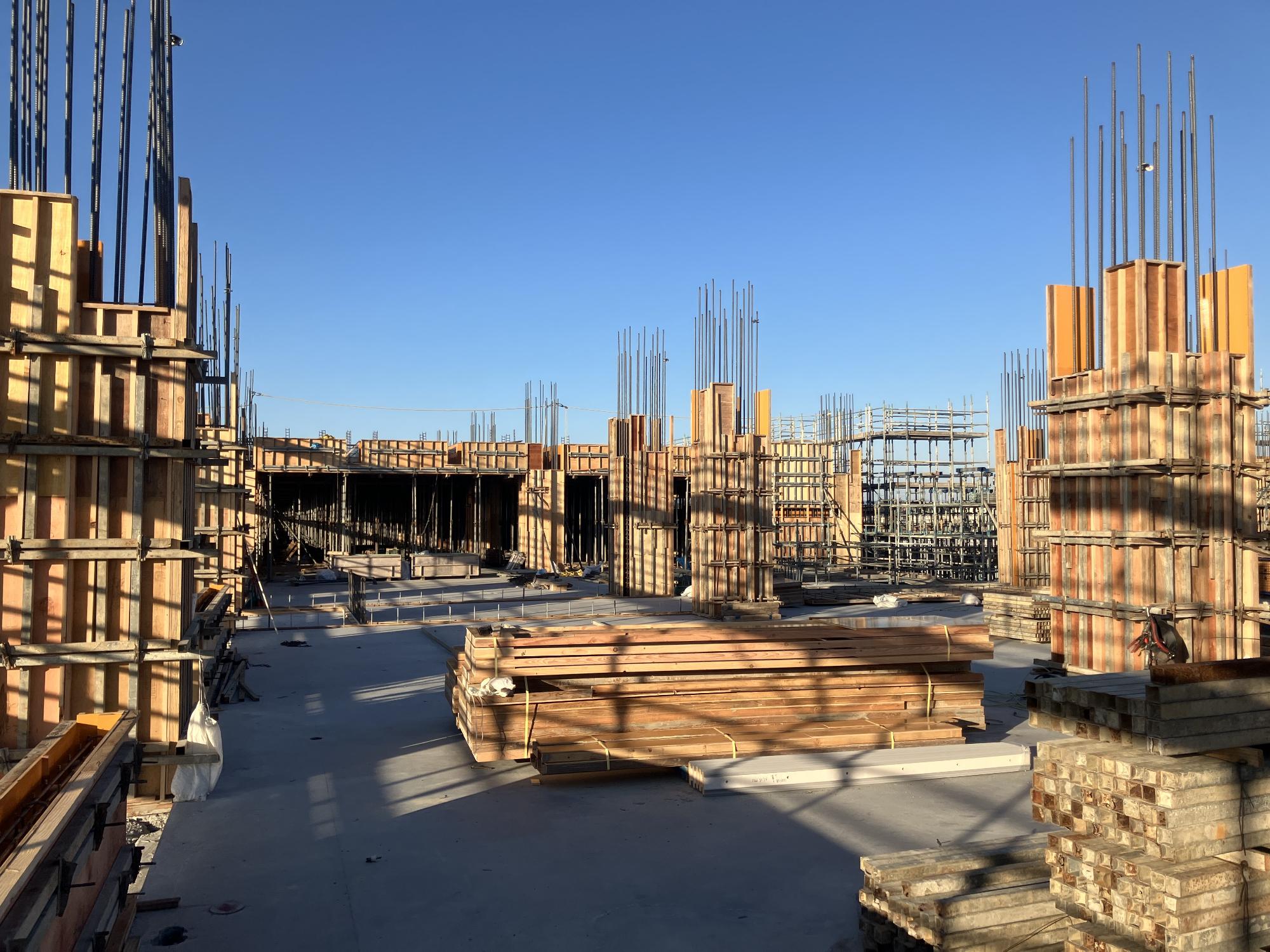

3階躯体のコンクリート打設が完了しました。

内部では間仕切り壁や天井内配線、配管の工事が進んでいます。
meiwakita1  meiwakita2

miwakita3  meiwakita4

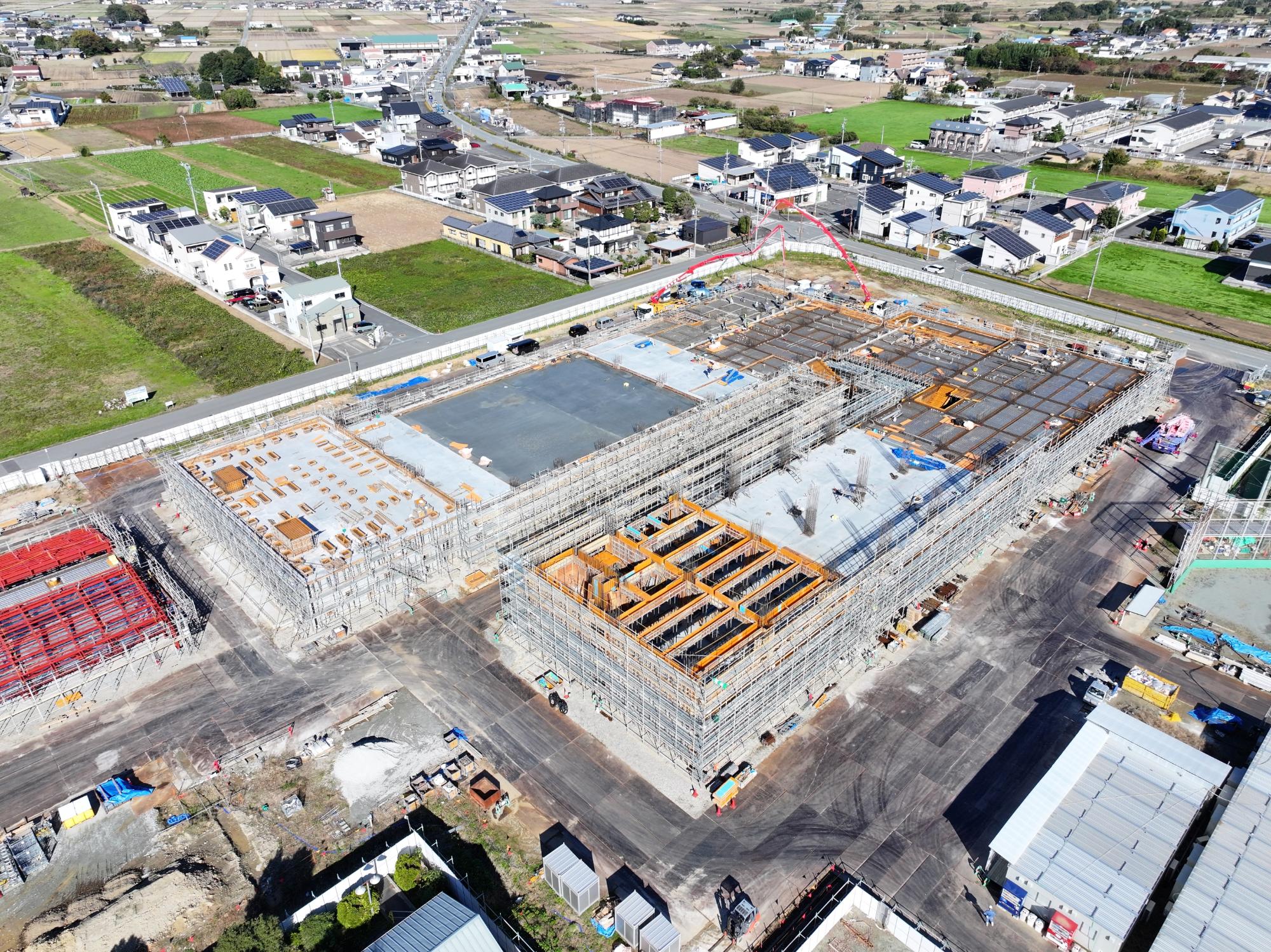

工事進捗のお知らせ(令和7年3月10日)

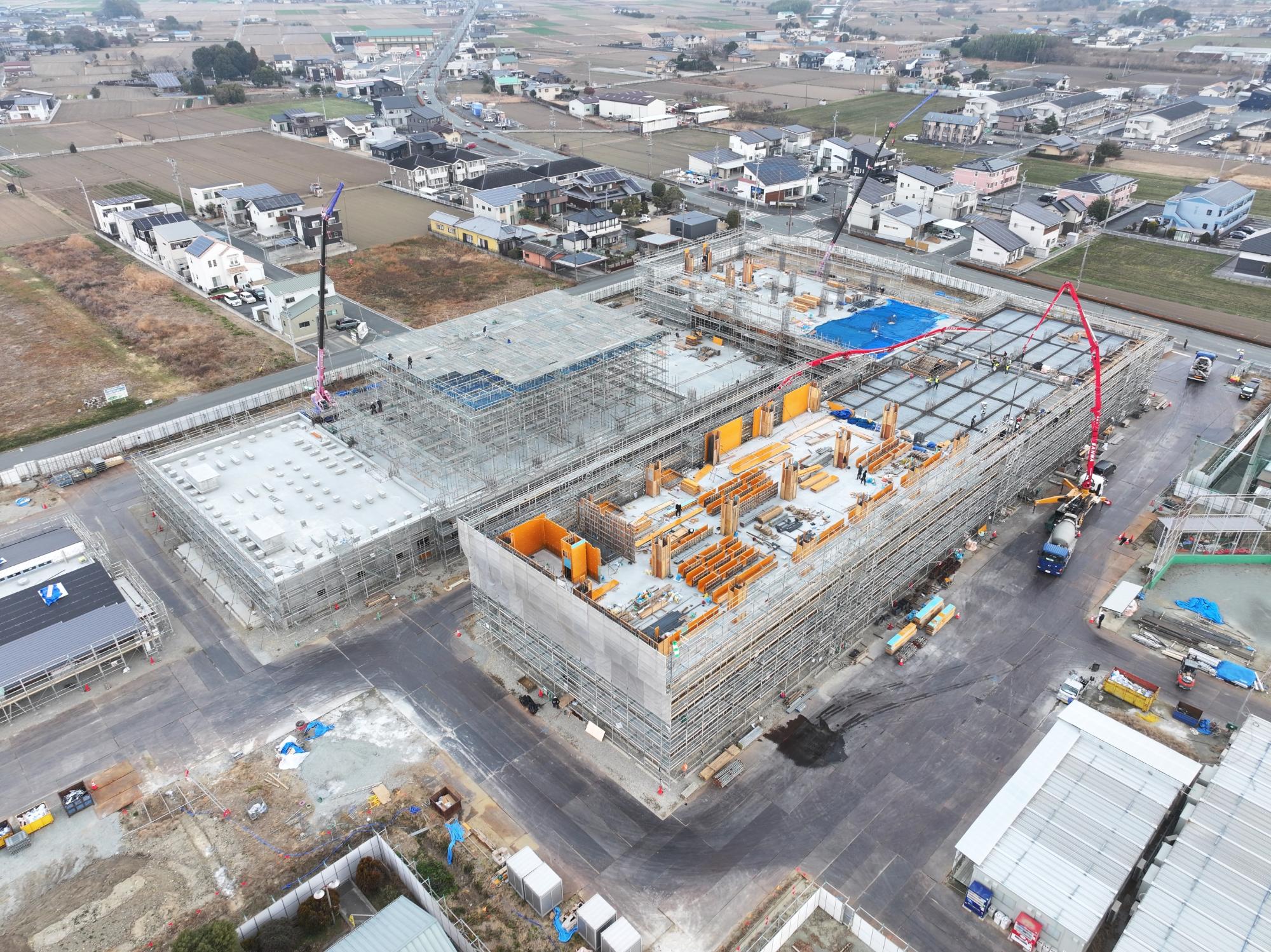

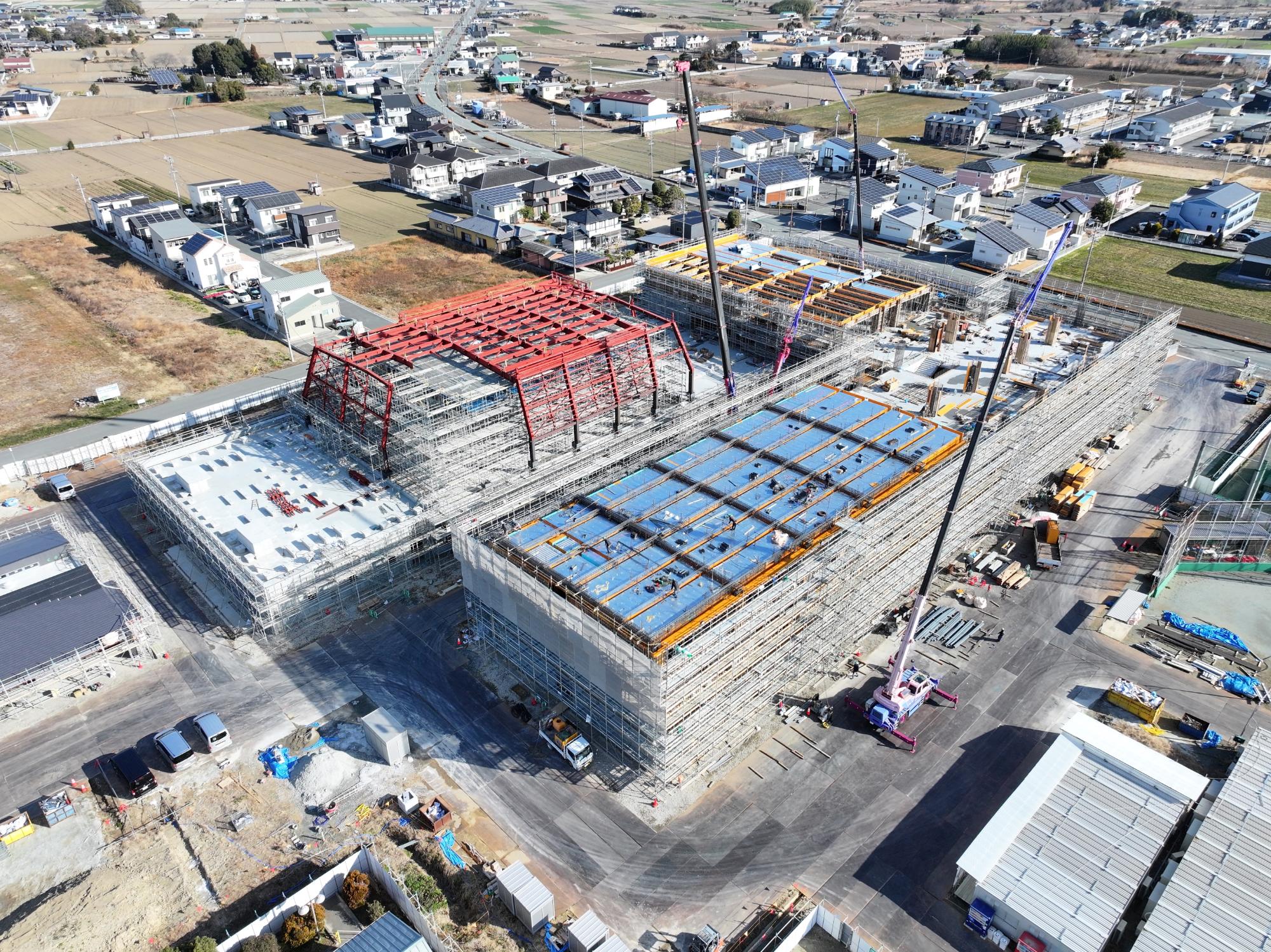

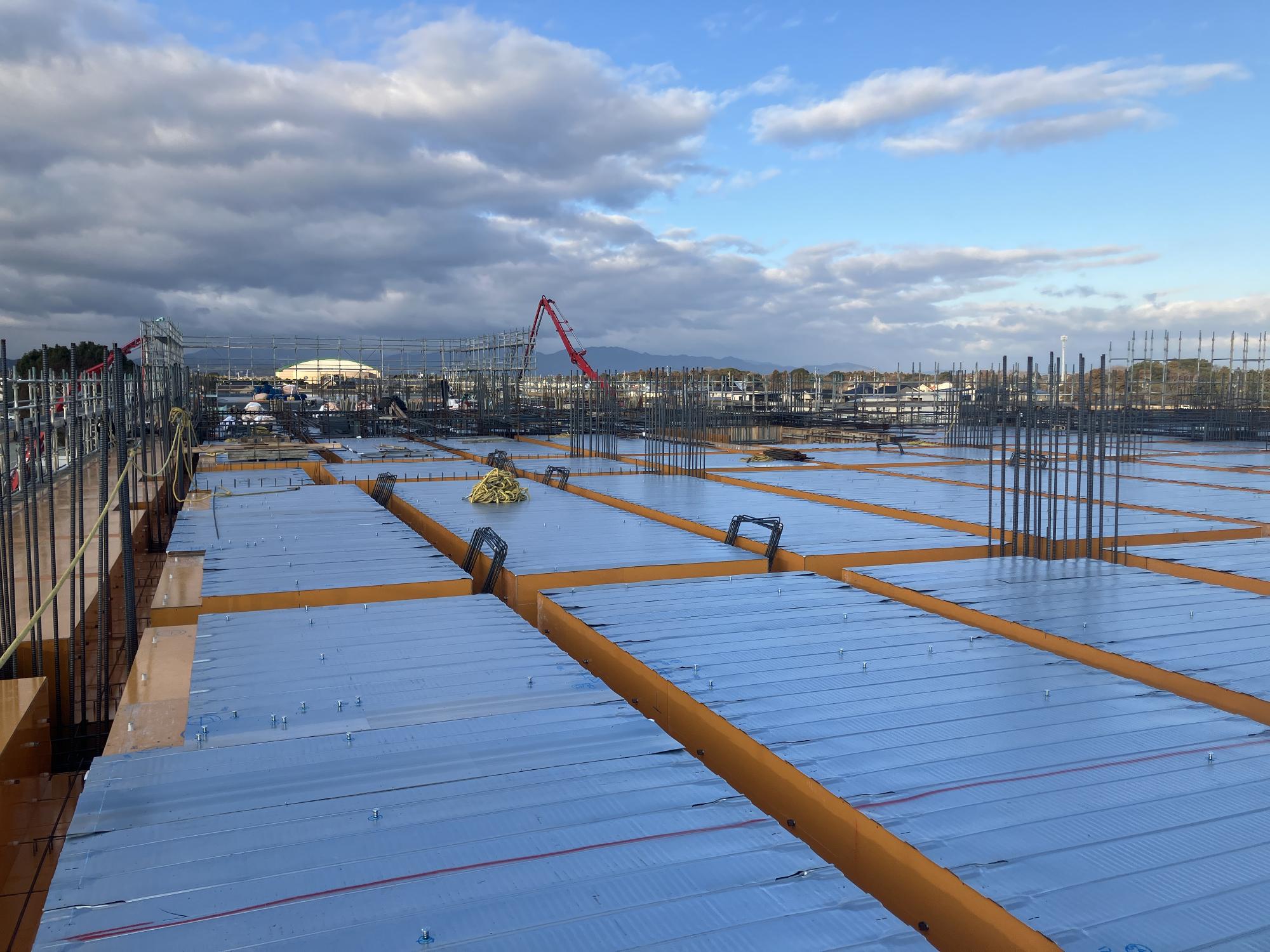

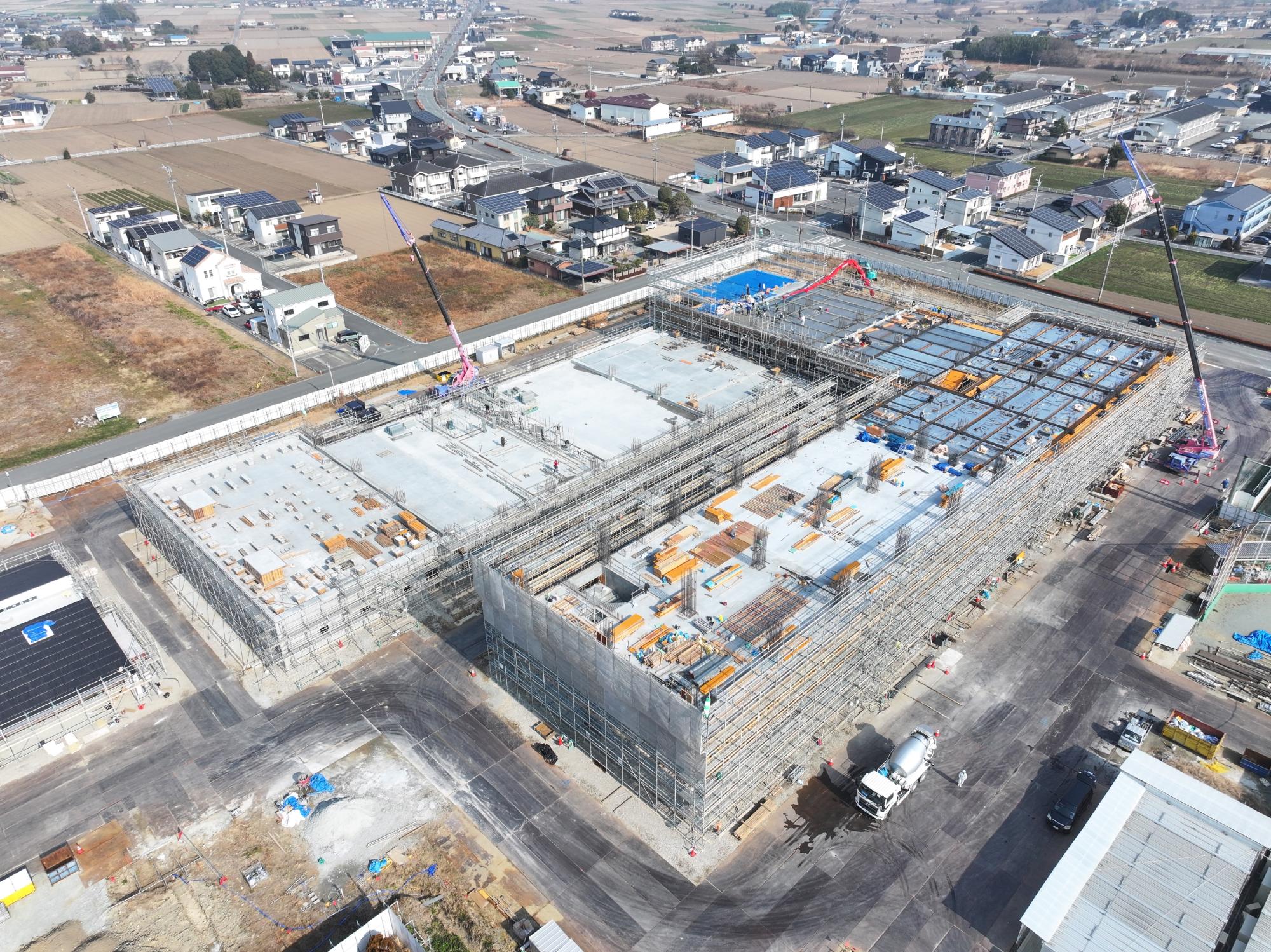

躯体工事も終盤にさしかかり、建物の全体像が見えてきました。
現在は3階躯体のコンクリート打設に向けて鉄筋型枠工事が進んでいます。

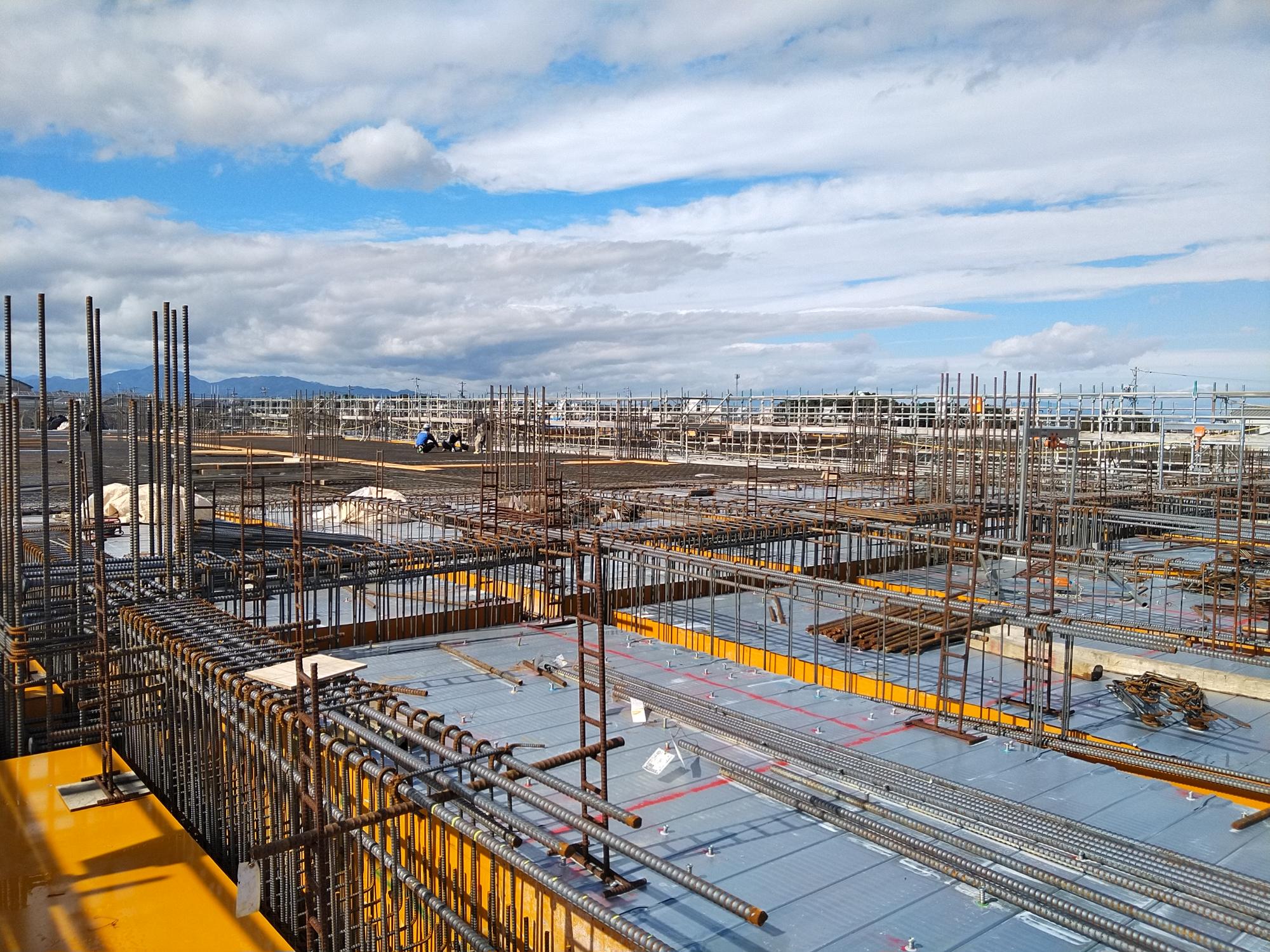

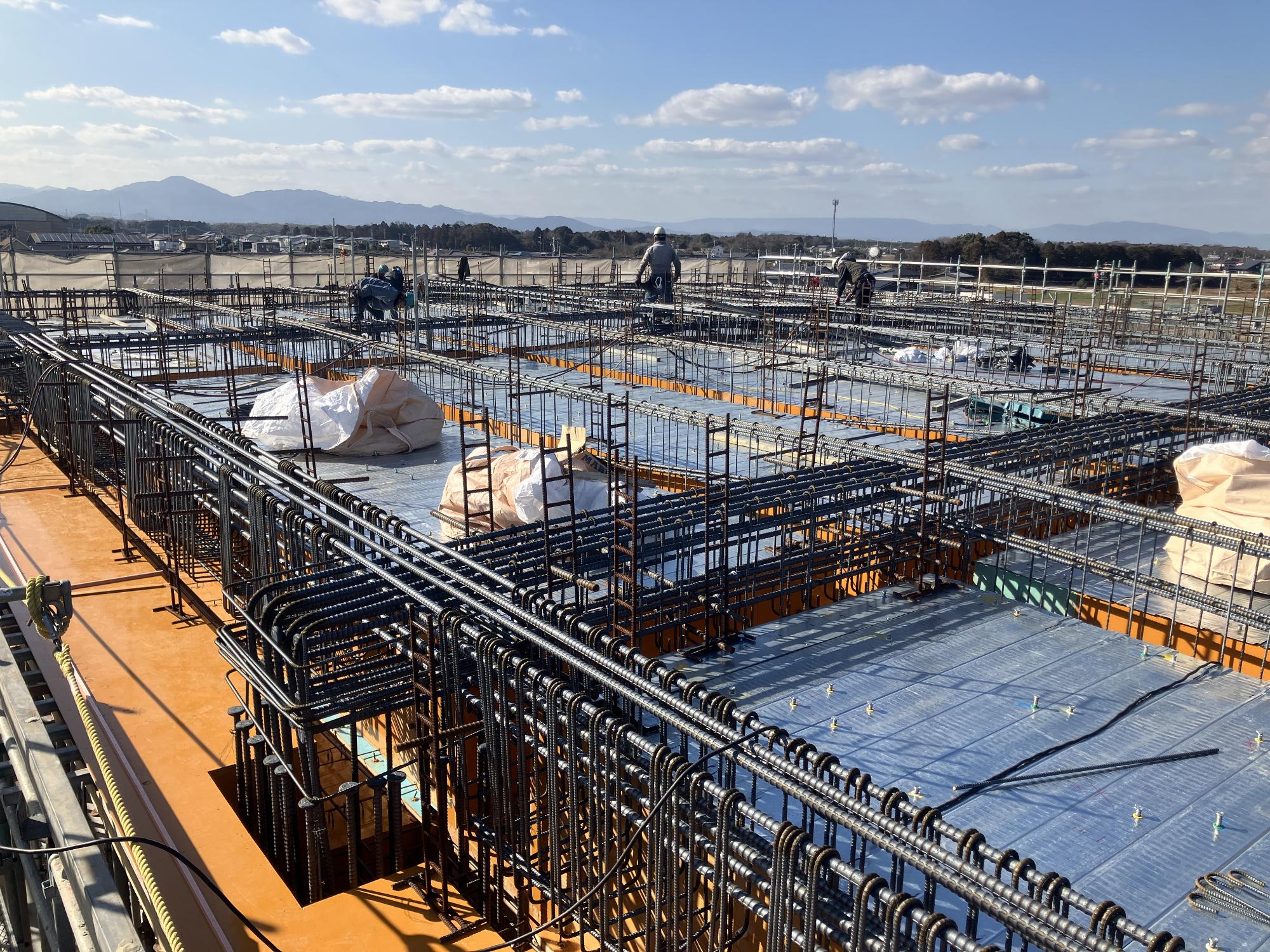

工事進捗34  工事進捗35

工事進捗36  工事進捗37

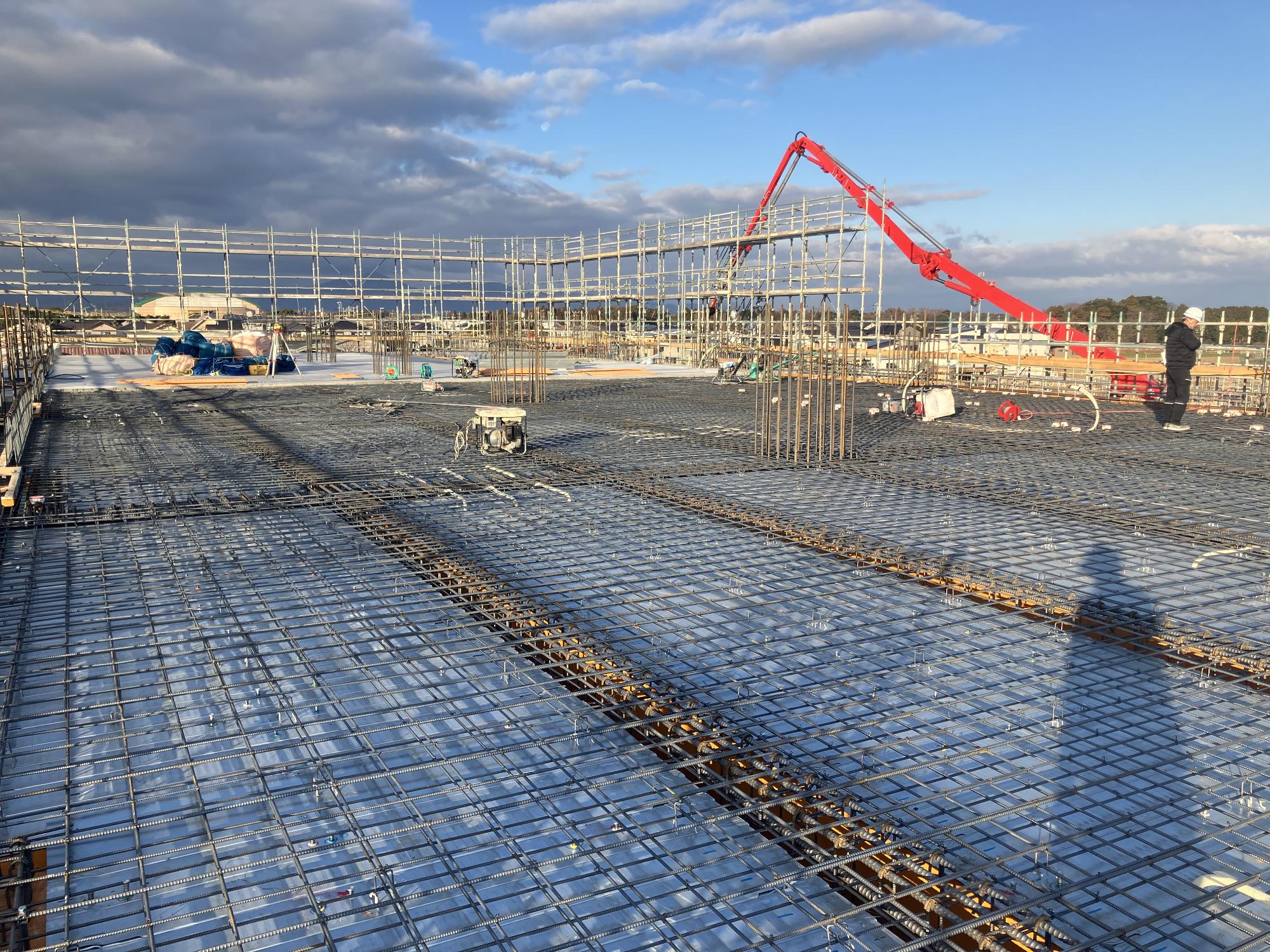

工事進捗のお知らせ(令和7年2月13日)

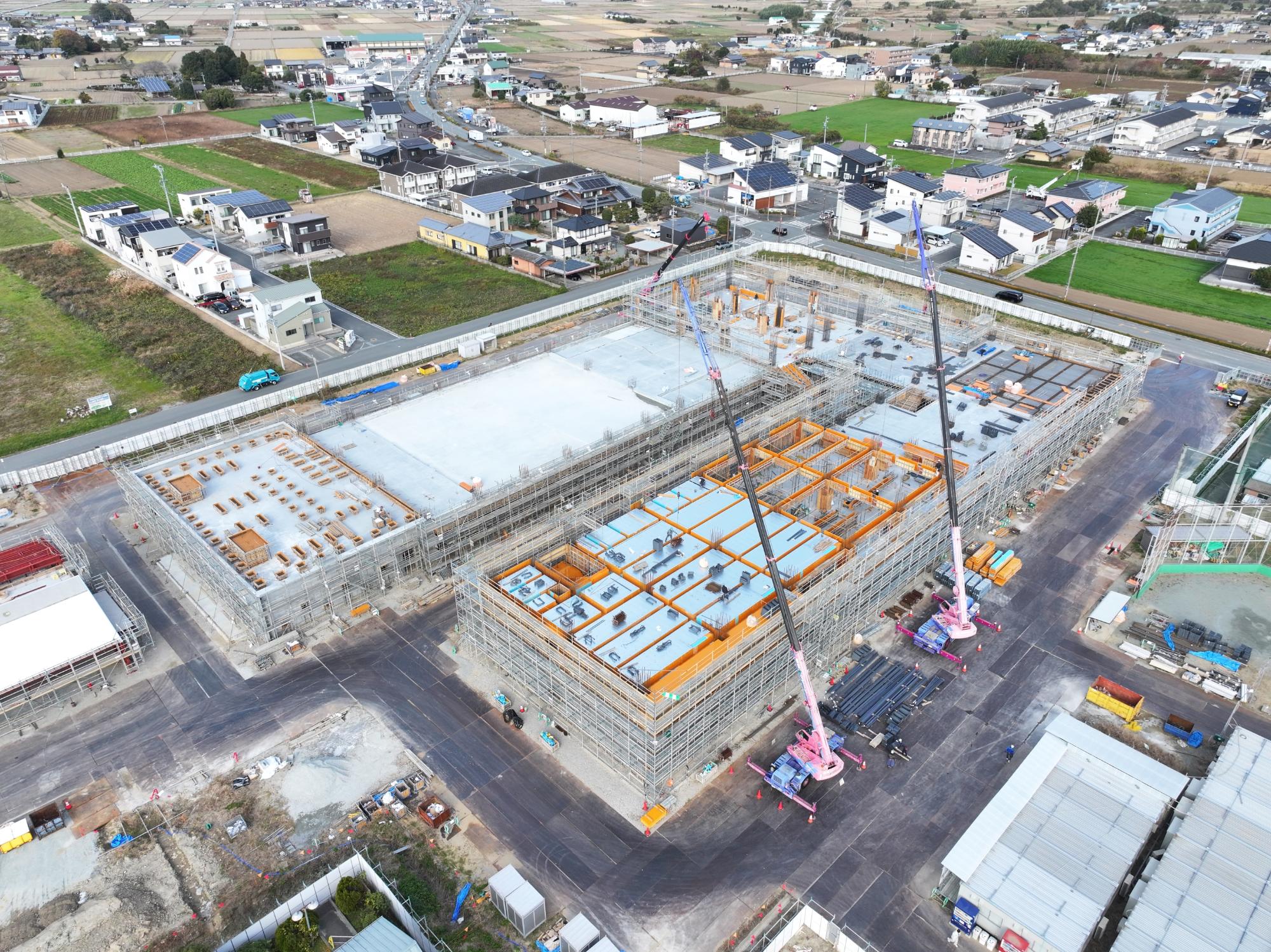

2階躯体コンクリート打設が順調に進んでいます。
2月は体育館の工事も進め、3月初旬には小学校棟の全体が見えてくる予定です。
工事進捗30  工事進捗31

工事進捗32  工事進捗33

工事進捗のお知らせ(令和7年1月16日)

1階の躯体コンクリート打設が完了しました。
現在は2階躯体工事を進めており、順次生コンクリート打設を進めていきます。
工事進捗26  工事進捗27

工事進捗28  工事進捗29

工事進捗のお知らせ(令和6年12月6日)

1階の躯体コンクリート打設が60%程完了しました。
12月は2階の躯体工事を進め、コンクリート打設は来年1月中旬を予定しています。
工事進捗22  工事進捗23

工事進捗24  工事進捗25

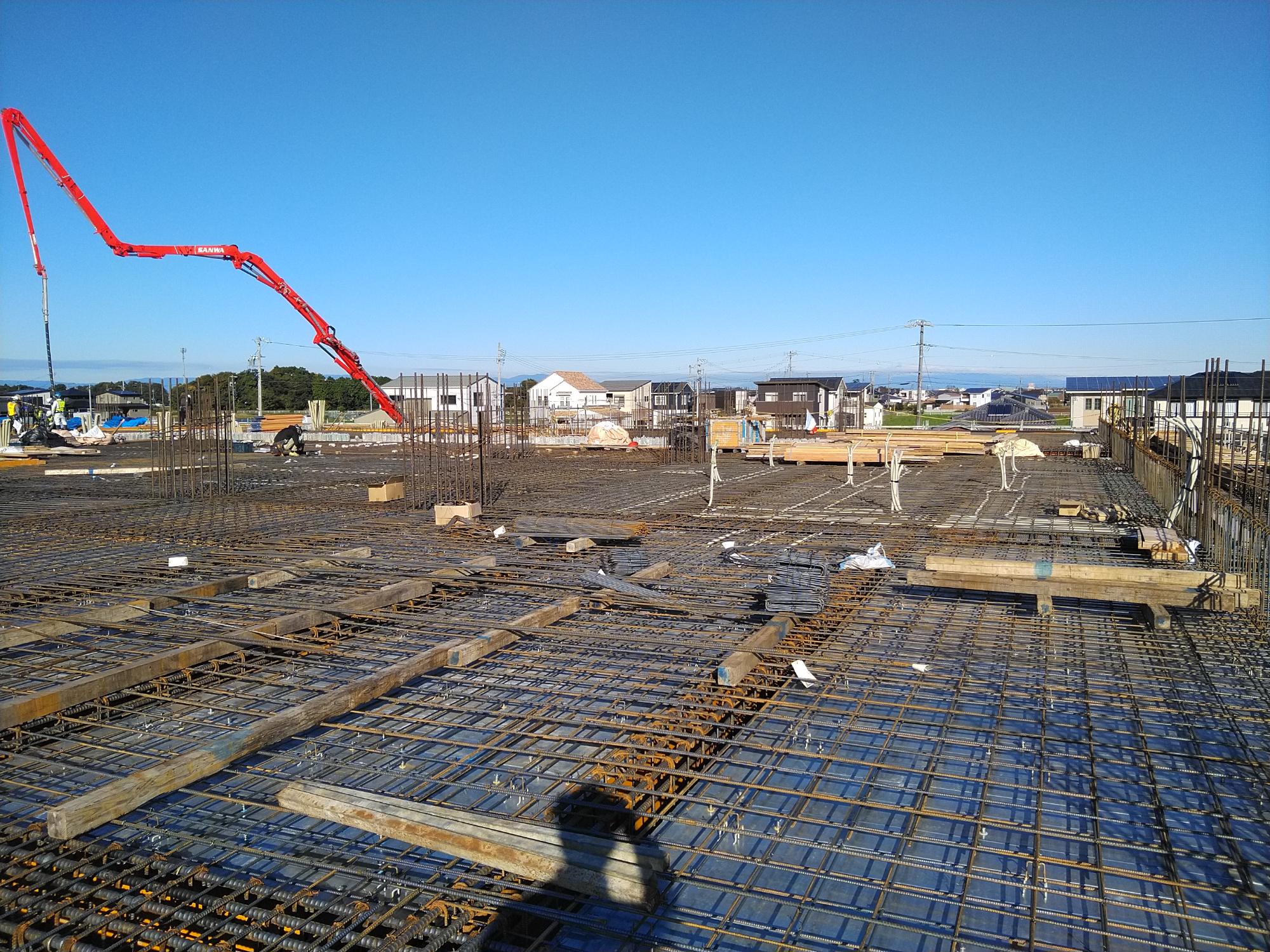

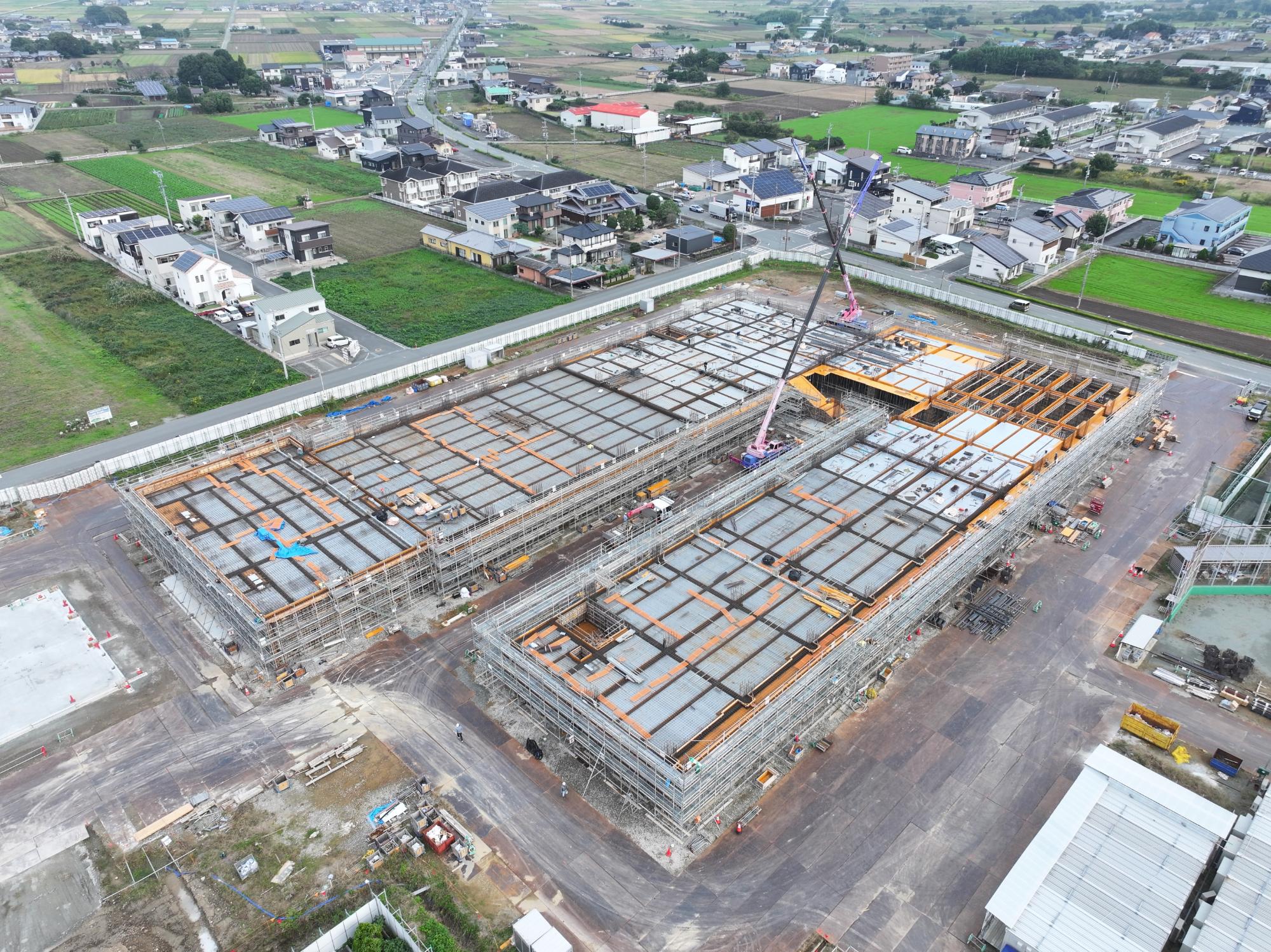

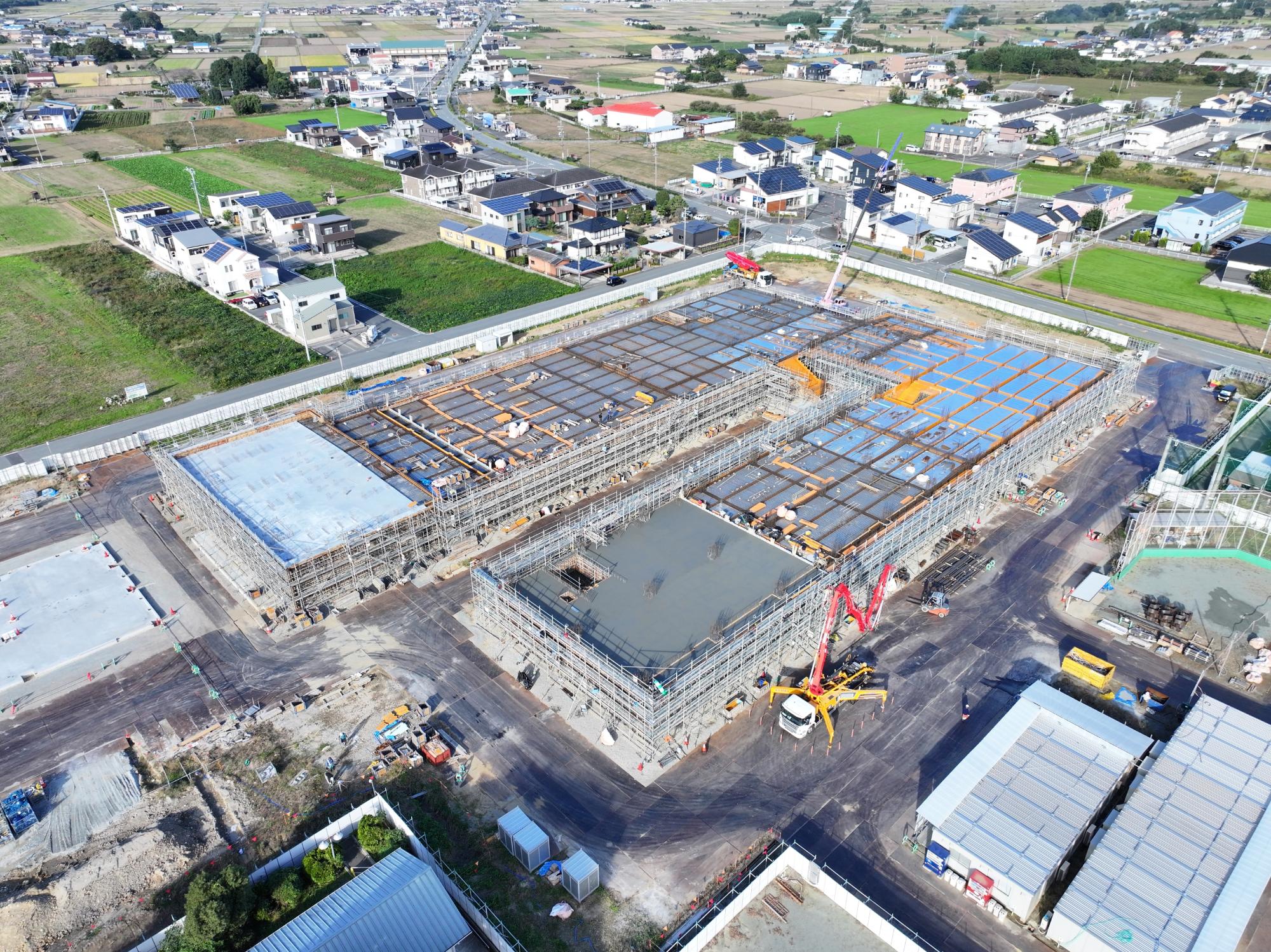

工事進捗のお知らせ(令和6年11月6日)

先月より始まりました1階の躯体工事が順調に進み、11月は躯体コンクリートの打設を行います。
工事進捗18  工事進捗19

工事進捗20  工事進捗21

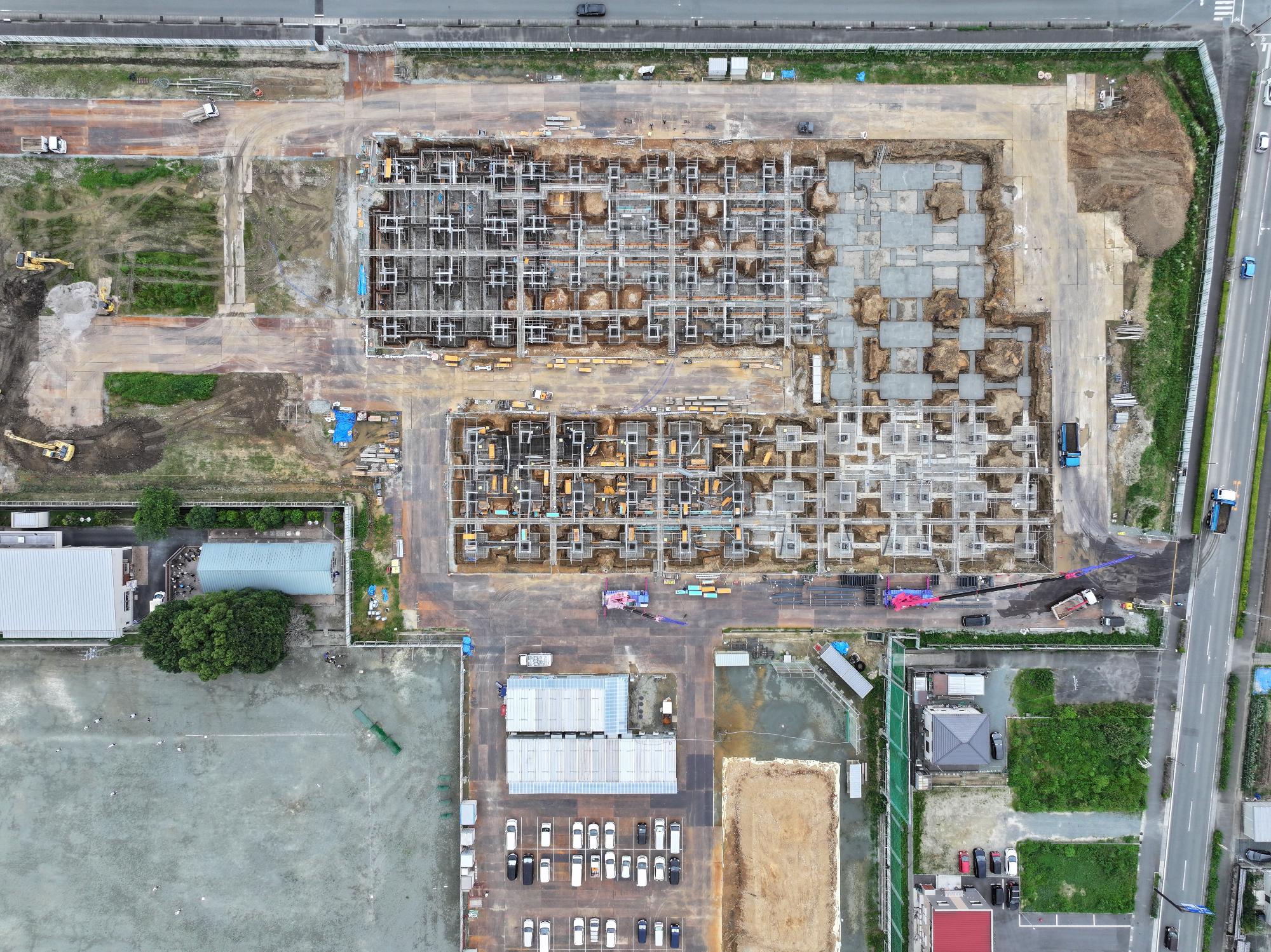

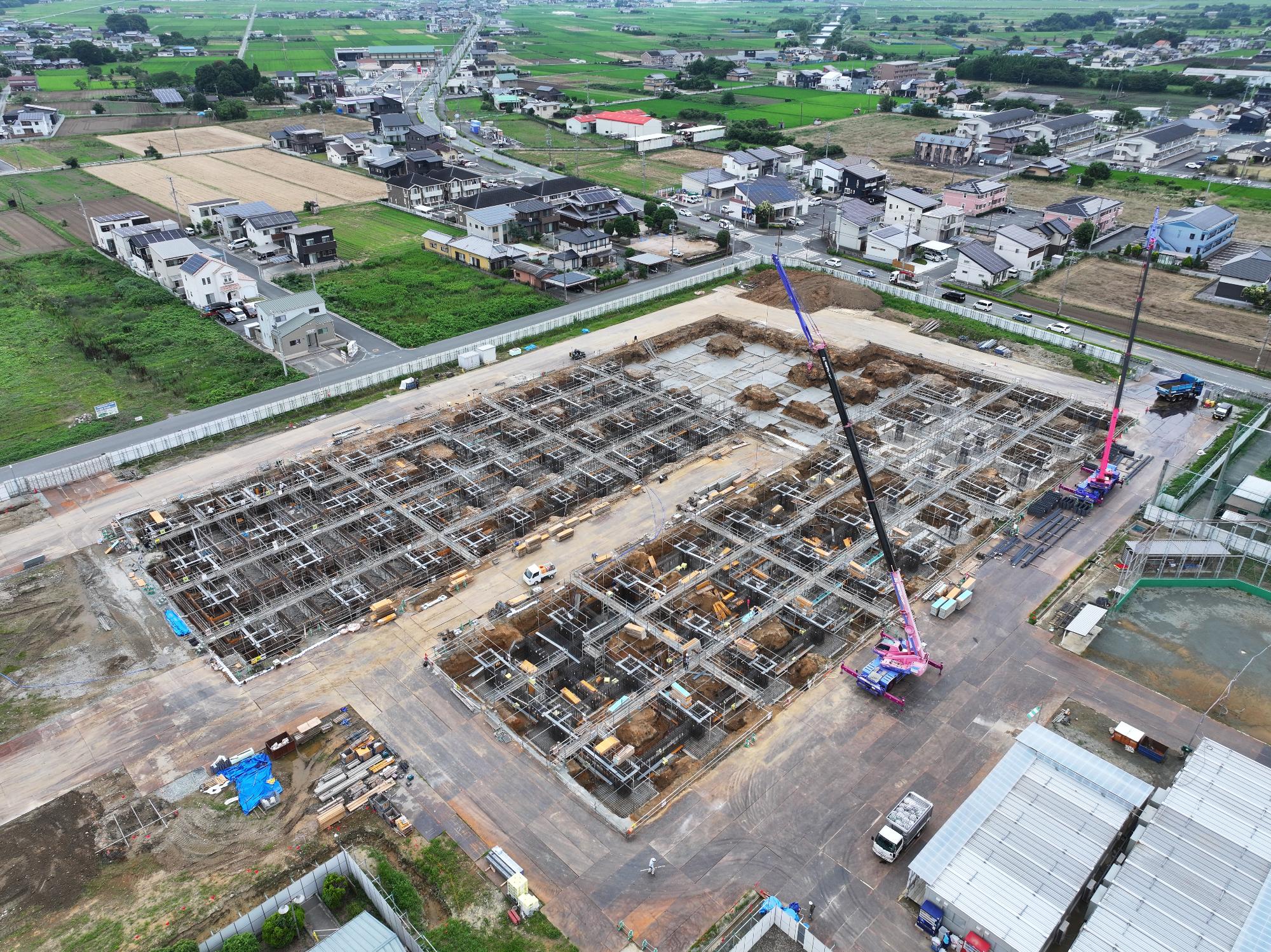

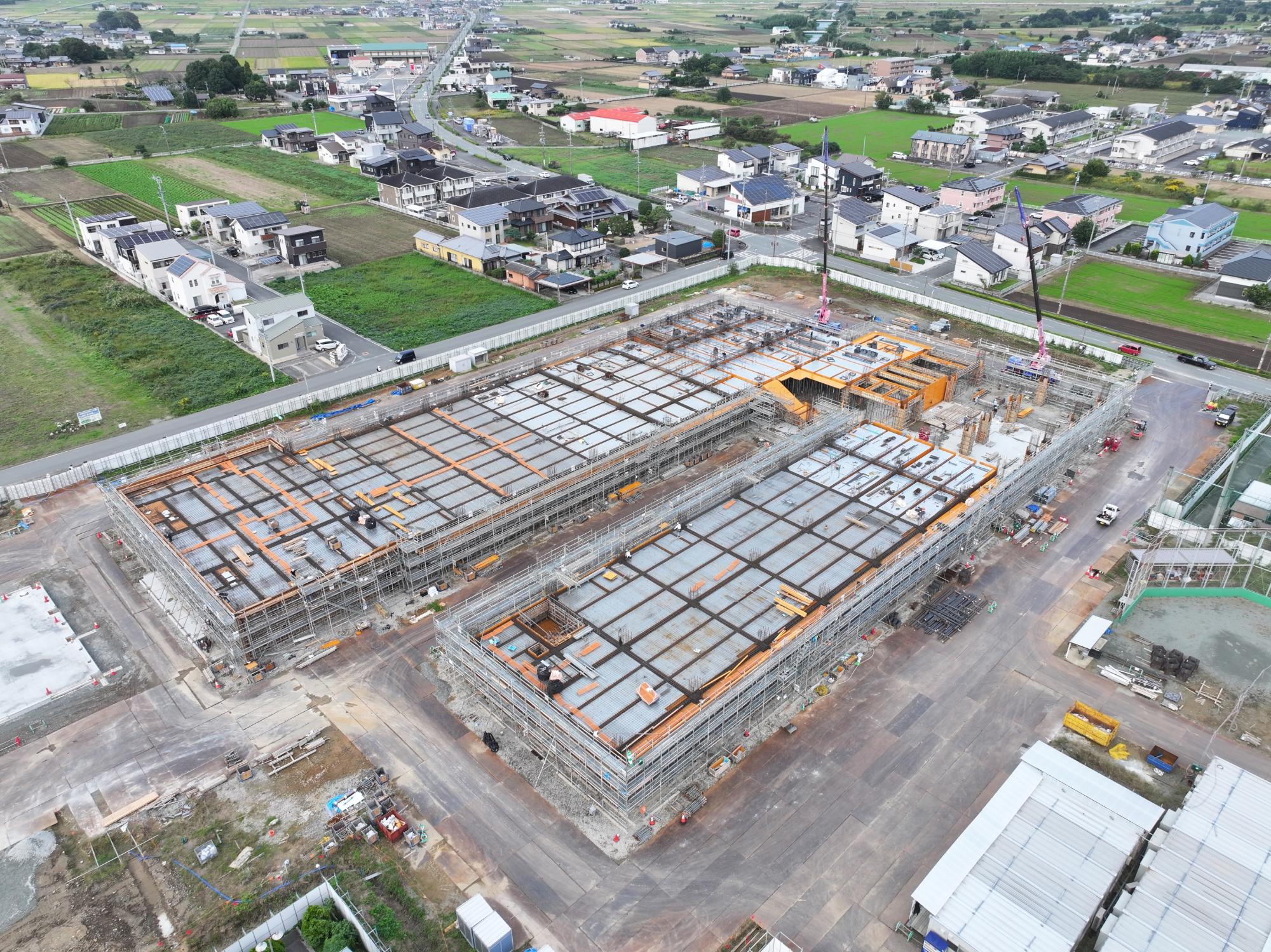

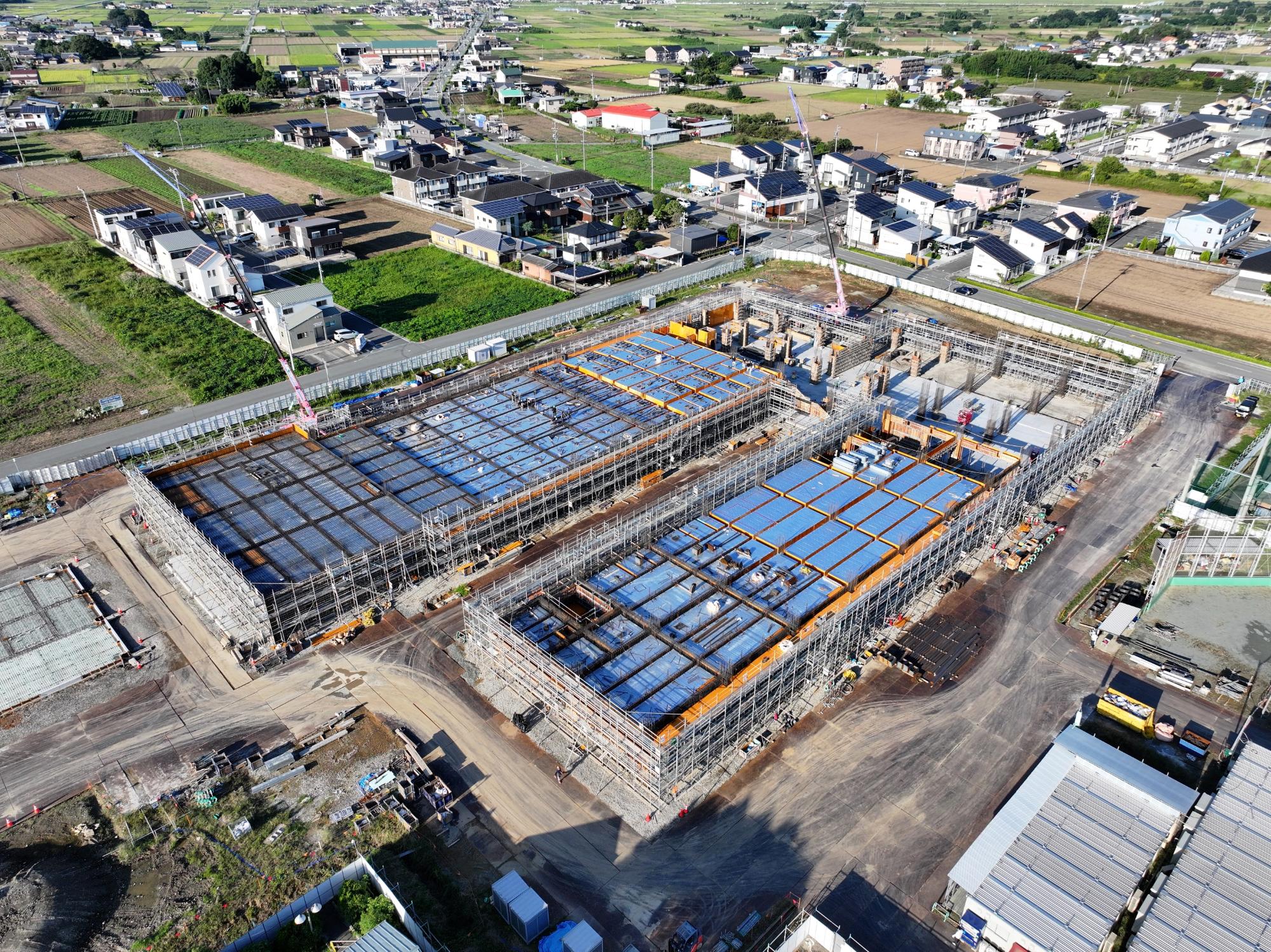

工事進捗のお知らせ(令和6年10月4日)

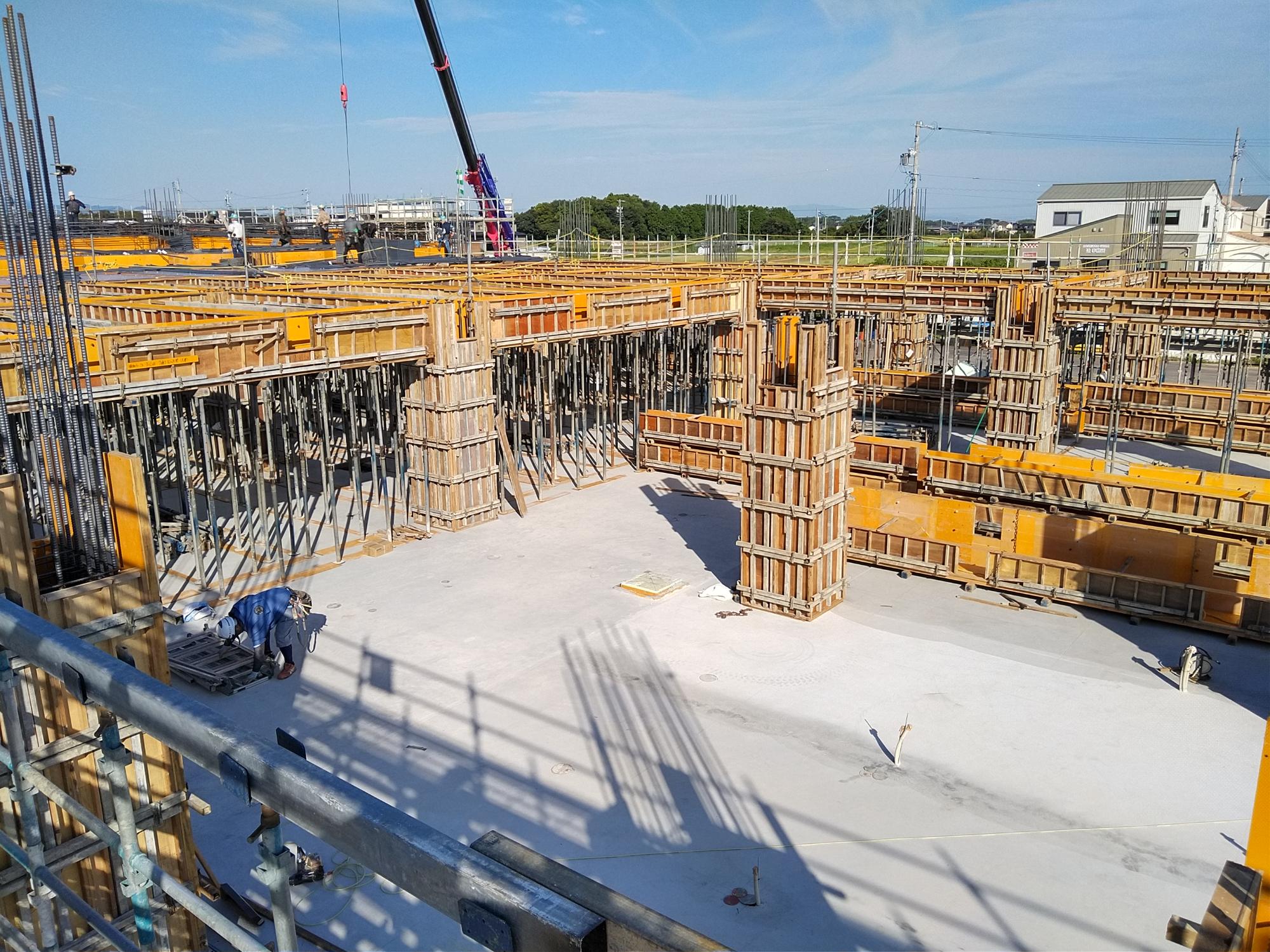

1階の躯体工事が本格的に始まりました。
作業が先行している工区では、2階の床を作るための梁配筋が始まり、完了後はコンクリート打設に移ります。重量を支えるため、型枠の下には数多くのサポート(支保工)が設置されています。
残りの工区は柱の配筋作業が完了し、型枠建込の準備中です。
工事進捗14  工事進捗15

工事進捗16  工事進捗17

工事進捗のお知らせ(令和6年9月13日)

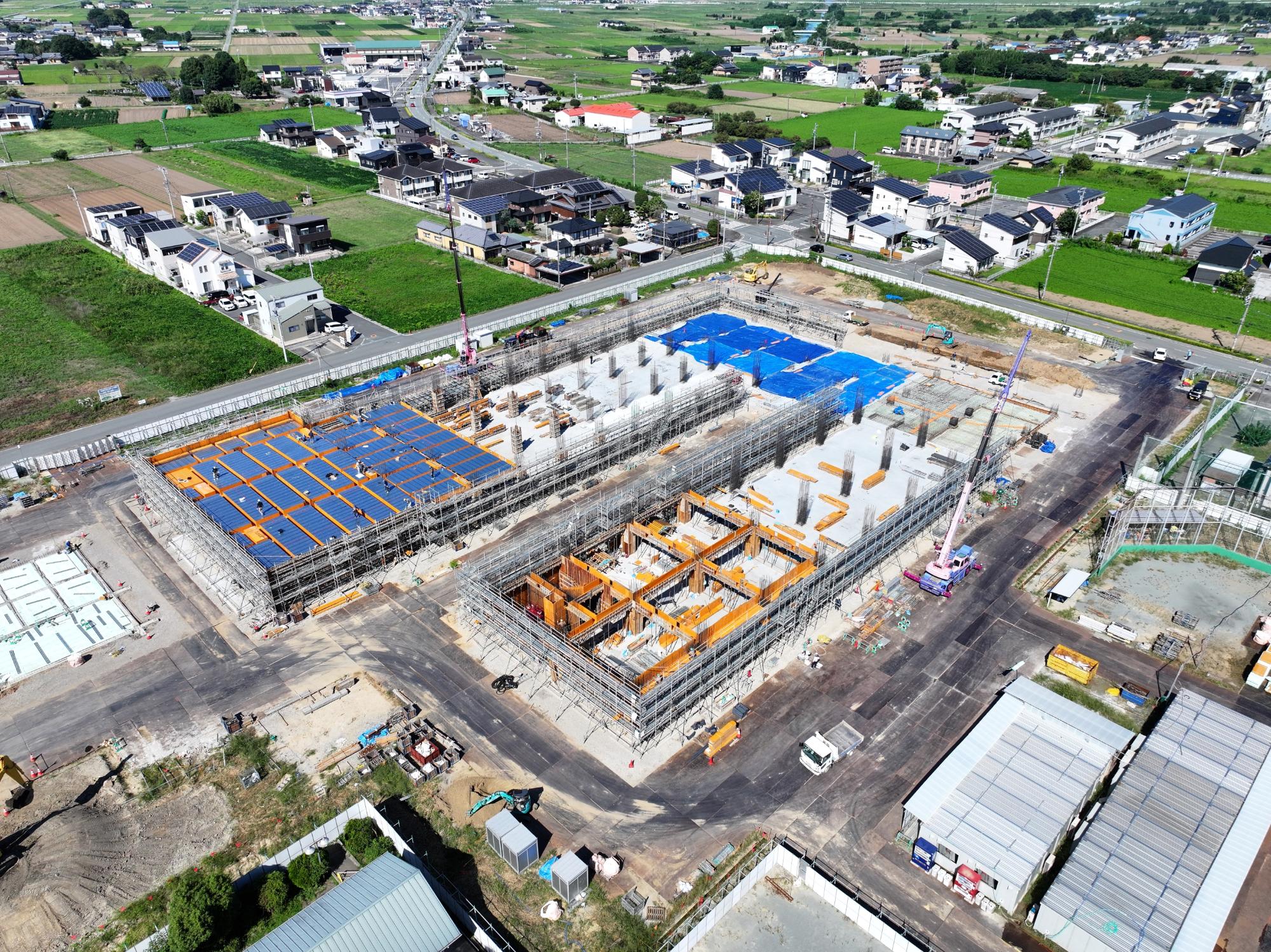

基礎工事が完了し、地下ピット及び1階床の工事を進めています。
しばらく地面より下での工事だけでしたが、いよいよ小学校棟の躯体が立ち上がってきます。

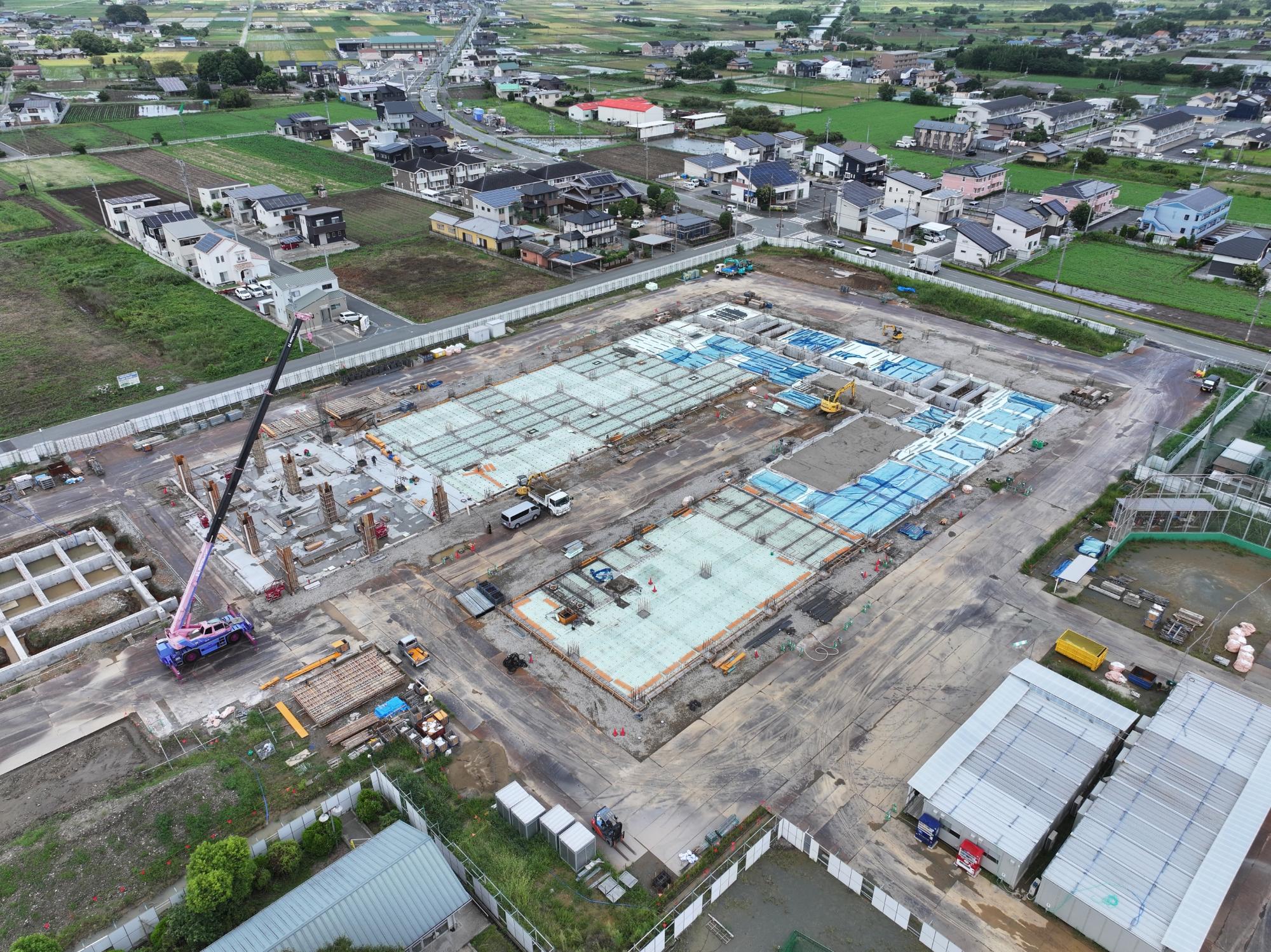

来年の5月頃を目標に、3階まで工事を進める予定です。

工事進捗9月01  工事進捗9月02

工事進捗9月03  工事進捗9月04

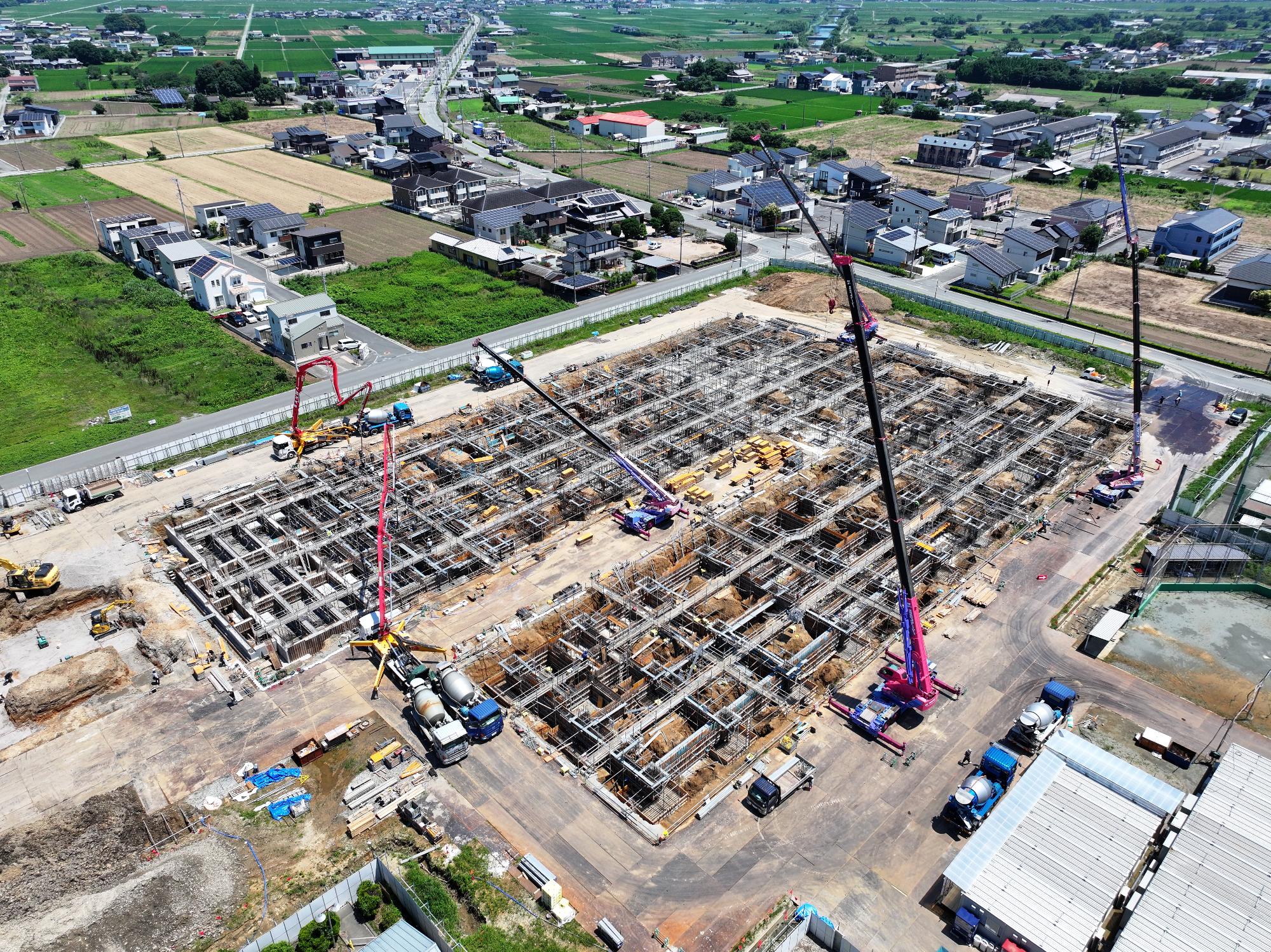

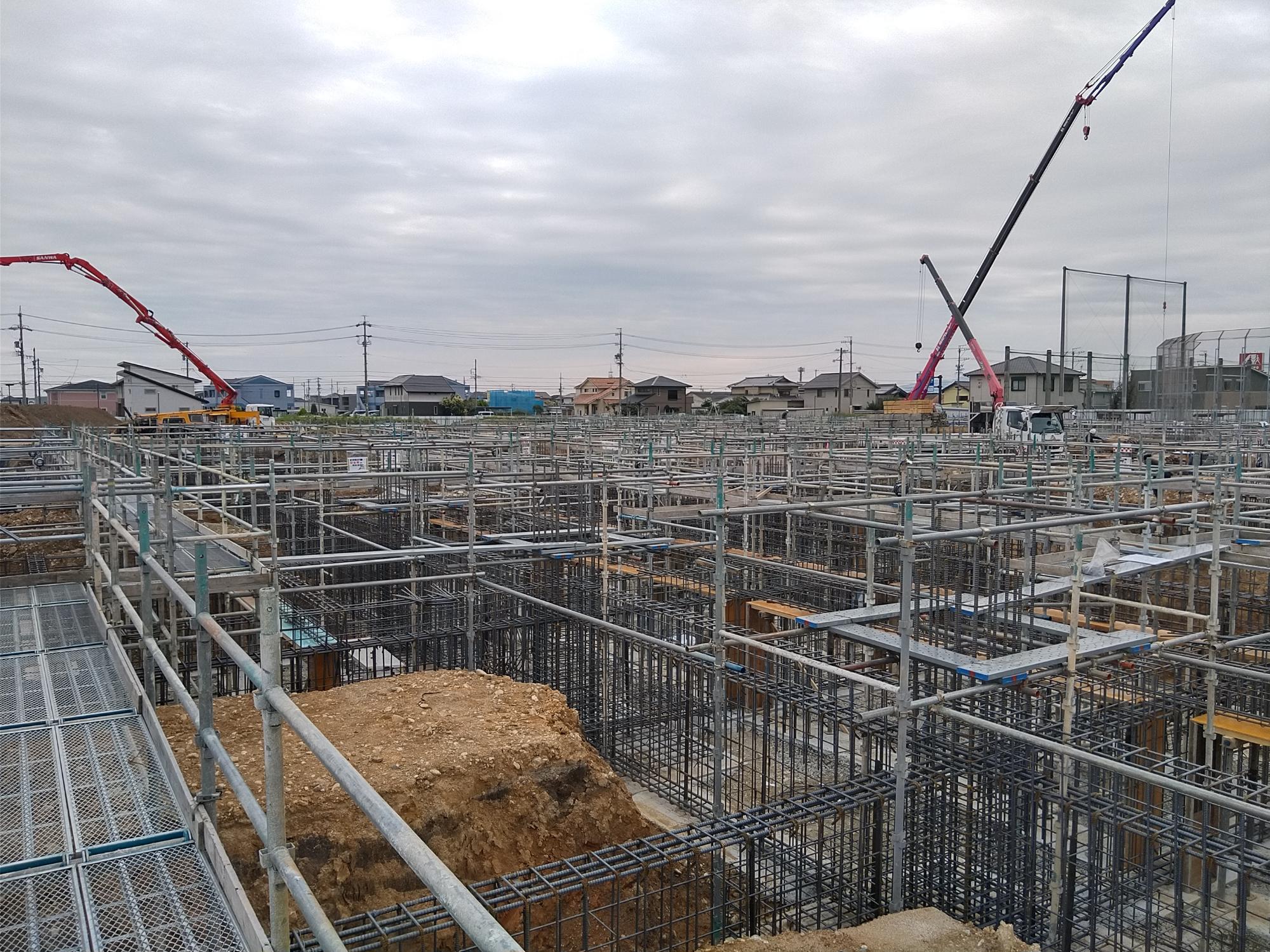

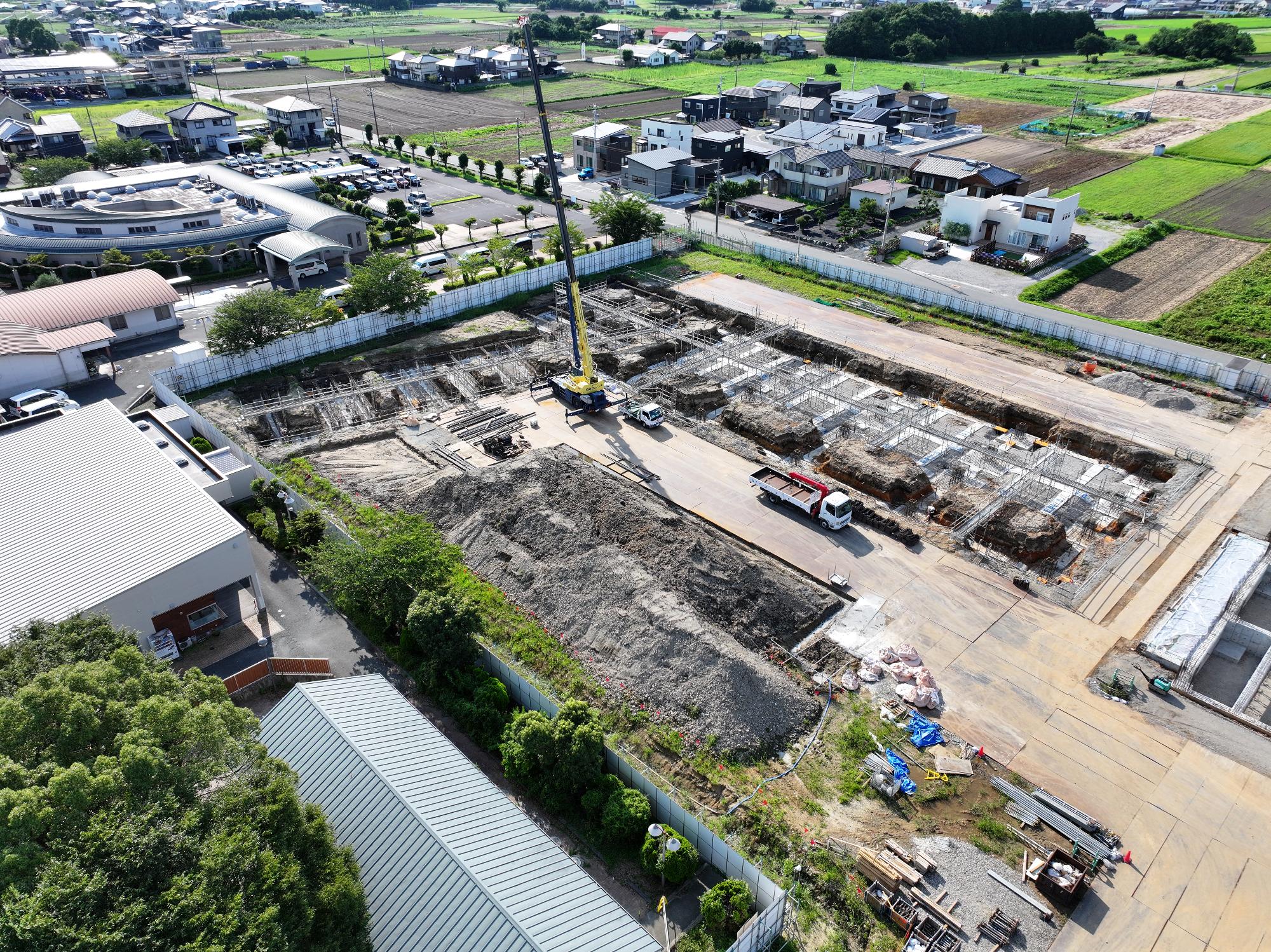

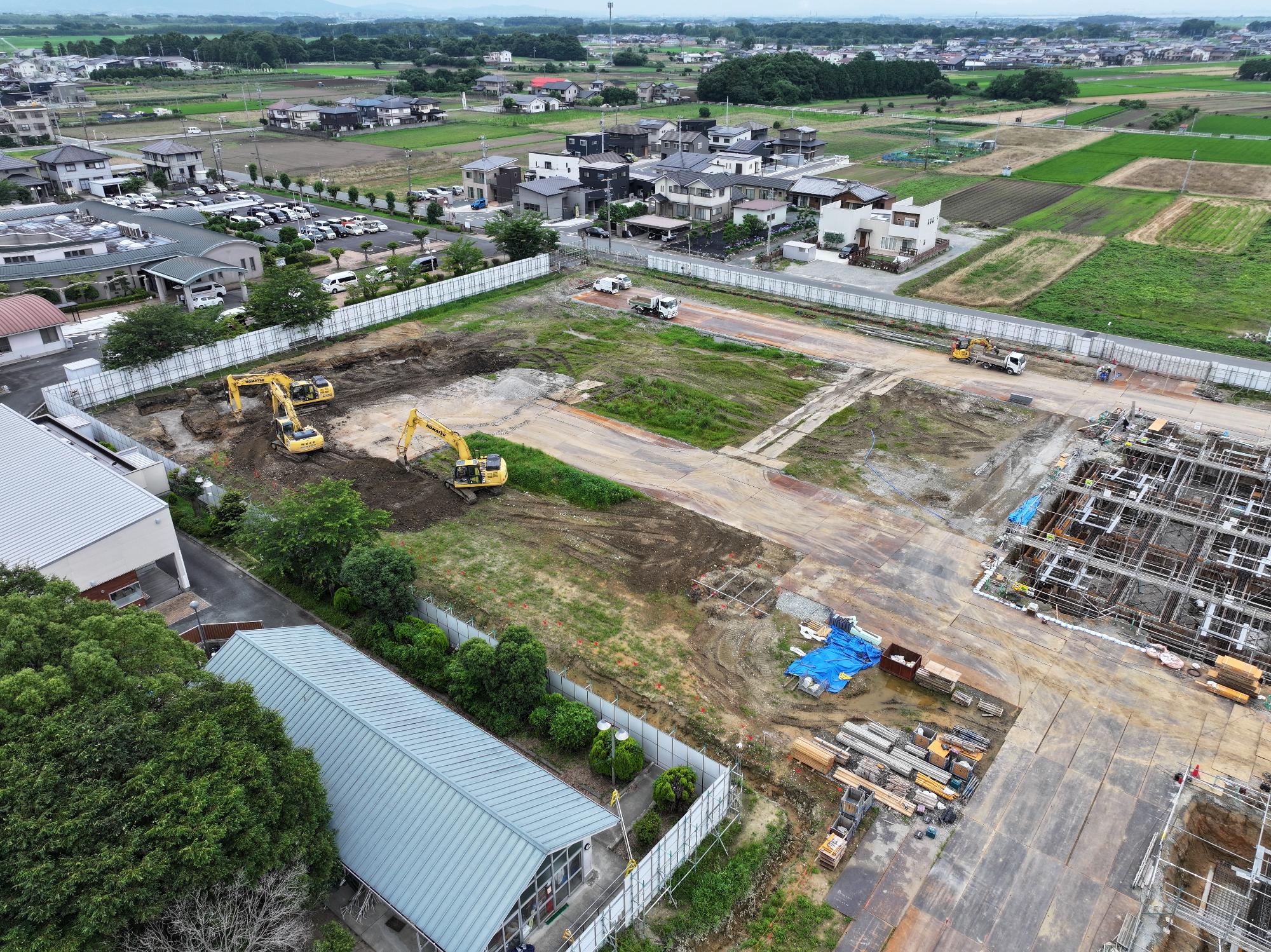

工事進捗のお知らせ(令和6年7月30日)

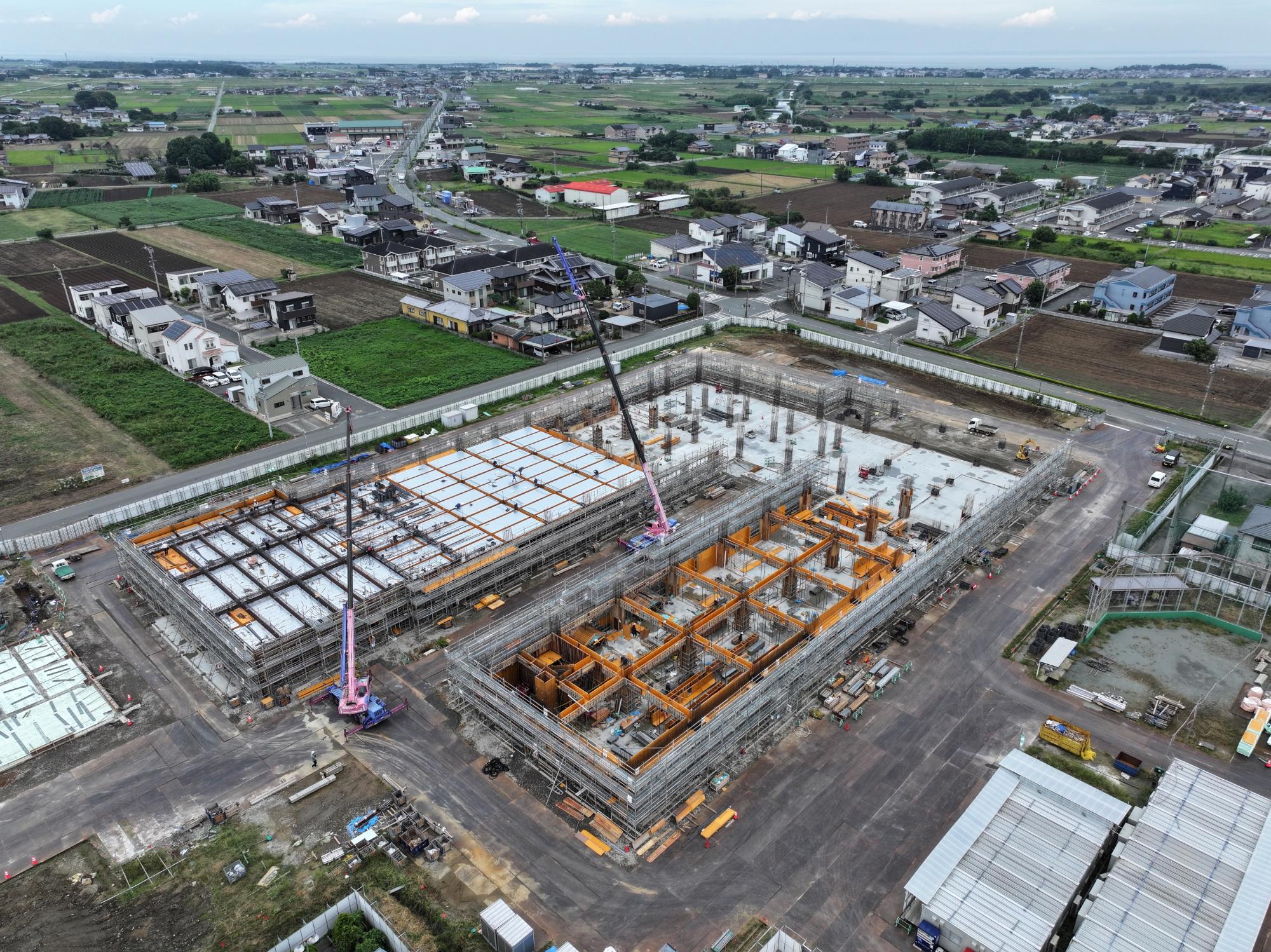

小学校棟は週2回の基礎コンクリート打設をしています。
大きな建物を支えるため、サイズが大きく頑丈な基礎となっています。
こども園棟も基礎工事が順調に進んでいます。

工事進捗6  工事進捗7

工事進捗8  工事進捗9

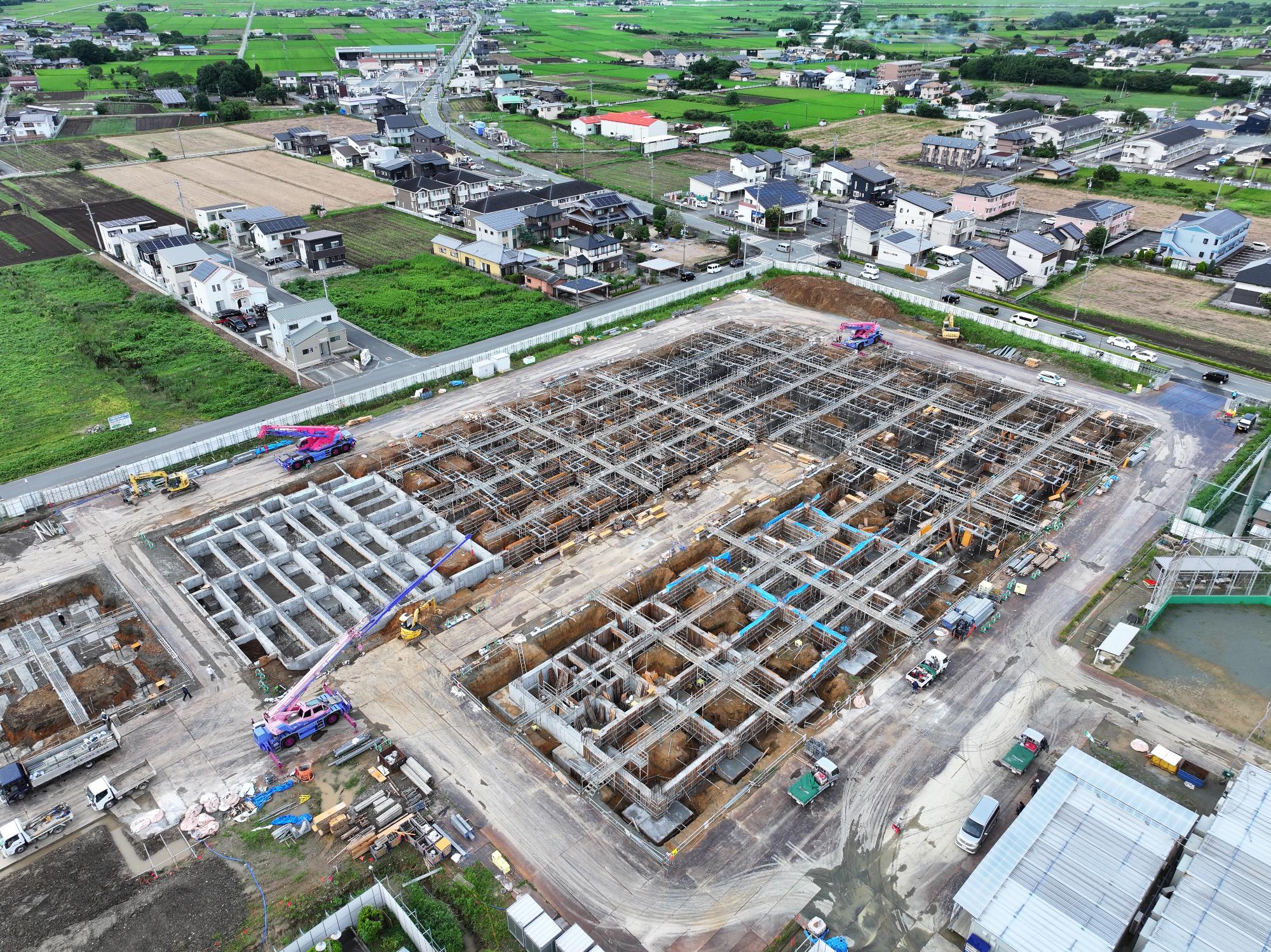

工事進捗のお知らせ(令和6年7月5日)

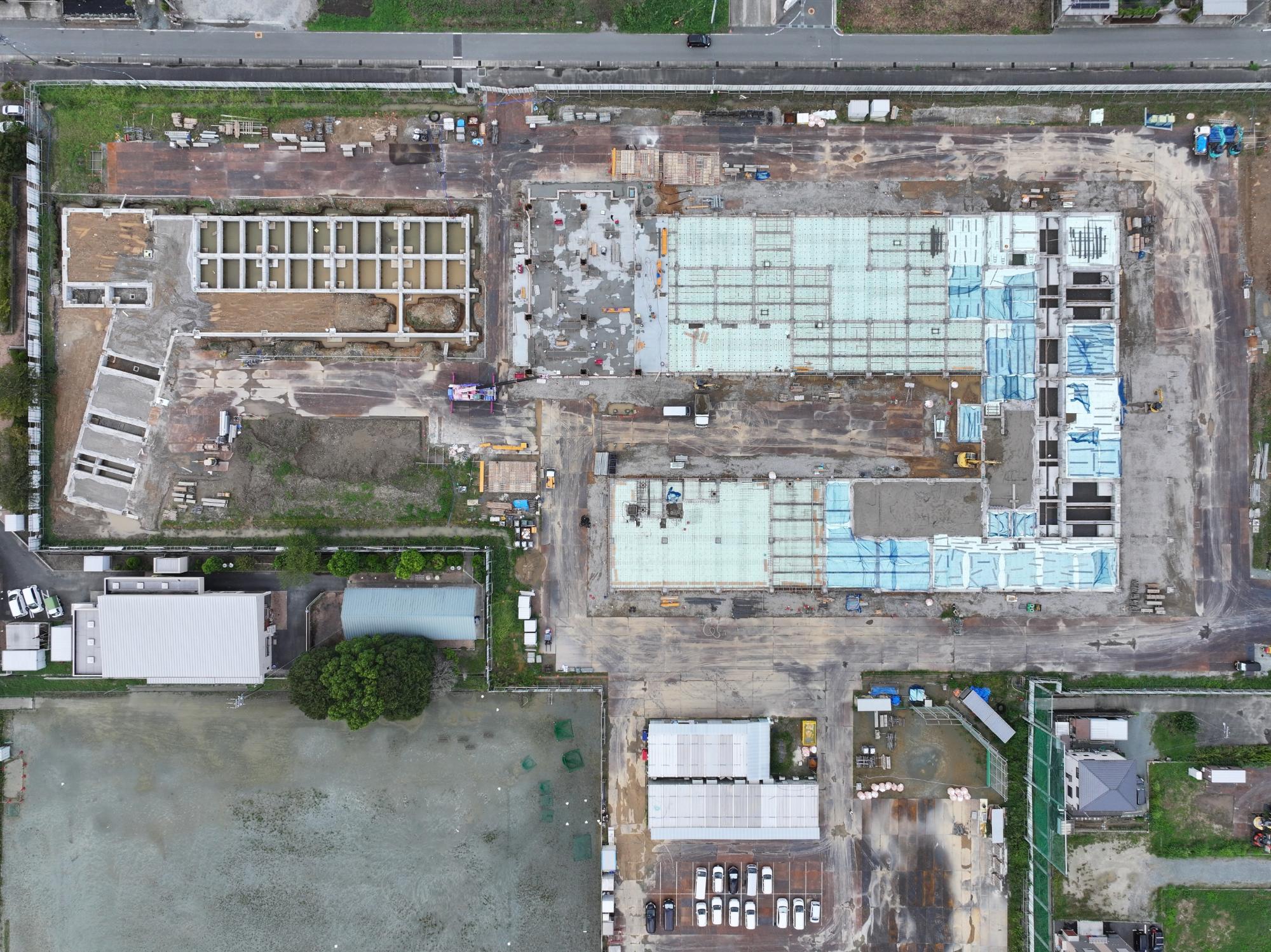

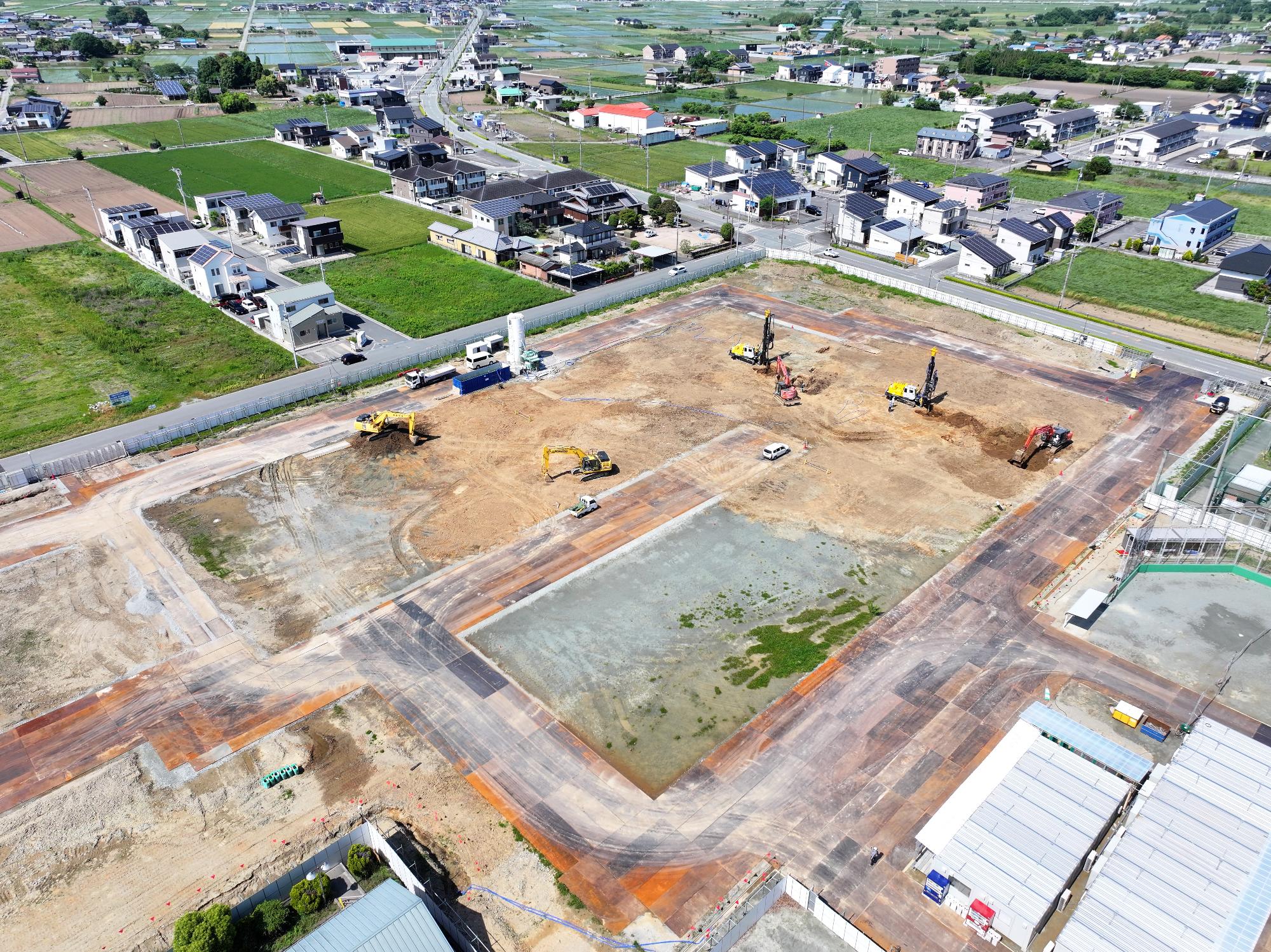

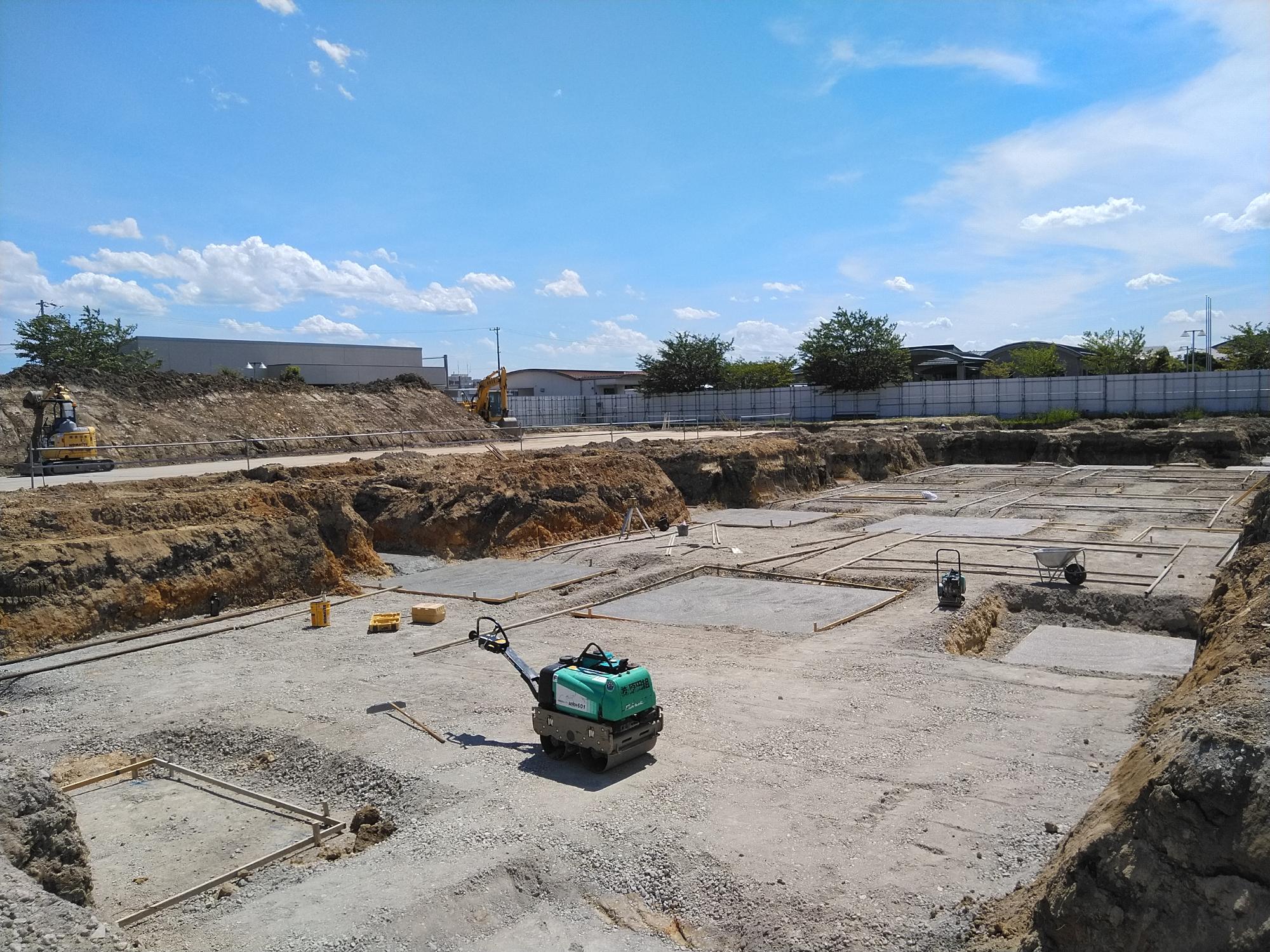

小学校棟では掘削作業が完了し、コンクリートの打設が始まりました。こども園棟工事も始まり、そちらは現在、掘削作業が進んでおります。

工事進捗状況3  工事進捗状況4

工事進捗状況5  工事進捗状況6

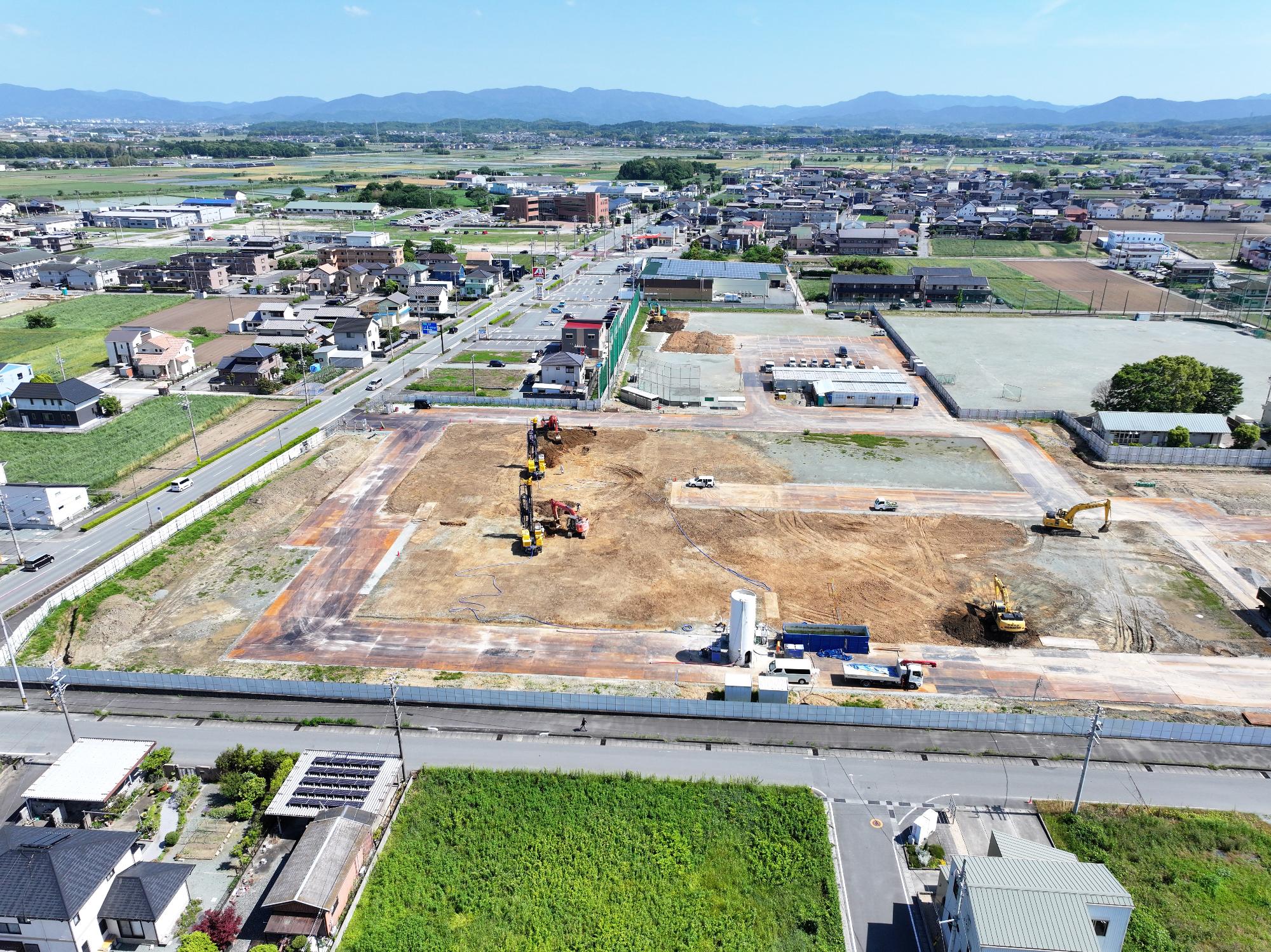

工事進捗のお知らせ(令和6年6月14日)

令和6年3月より明和中学校第2グラウンドにて、着工しました建設工事の進捗状況をお知らせいたします。

4月に現場事務所が完成し、5月中旬から現在まで基礎工事を進めております。

当面の間は基礎工事が続く予定です。

※以下、現在の工事の様子をドローンで撮影したものになります。

工事進捗状況1    工事進捗状況2

起工式(令和6年3月6日)

  実施設計が完了し、令和6年3月6日(水曜日)に、建設現場である明和中学校第2グラウンドで起工式が行われ、工事の安全を祈願しました。

基本設計完成(令和5年9月)

   第1期再編小学校(仮称)等の基本設計が完了しました。
